A 丈量及放樣、圖說判讀、安全維護、施工機具

目的:

設計前將施工現場的平面或立體方向之各二點之間的距離,及各介面關係距離的位置,運用測量方法後標示於設計圖上,稱之現場丈量

(丈量所稱二點間之間的距離,乃指水平距離)。

種類:

(1)實 際 放 樣

將平面圖上的空間尺寸用測量儀器,訂定水平線FL高度與垂線垂直放於現場,再以準確地將尚未施作之新建牆面、樓梯、開口等位置以墨線彈至於地面,提供施工者做為施作依據。

(2)圖 上 放 樣

實地放樣是給施工者施作依據,圖面放樣是最精準的,係由現場實際尺寸測量依比例縮放至平面圖面上。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

工地「丈 量」注意事項:(8種)

1.帶多種不顏色筆、捲尺、皮尺、相機、手電筒、乾電池、A2圖紙。

2.畫現場圖儘量將圖面比例放大。

3.數位相機拍照重點:

(1)天花板與牆面、牆面與地面交接材料。

(2)天花、牆、地,有特殊設備、造型或高低差。

(3)站一定點連續接拍、以利連接。

(4)戶外需多找角度以定點拍法連續拍照。

(5)主要空間、重要設備、管路位置之拍攝

4.牆面尺寸標示依面對牆面直接標示法。

5.拉總長及總寬輔助。

6.遇斜角、弧、圓等,要多拉輔助線,並繪製簡易剖圖或立面交待。

7.天花板淨高(CH)、樑高(BH)、樑寬(BW)、樑下(UB)、窗台高(UWH)、窗高(WH)。

8.天花板:

(1)燈具出線  (2)消防設備(感知器、撒水頭)  (3)冷氣風管、出風口、排水管

9.地面需注意排水孔,與地面高低差之關係

10.各種設備位置及線路之開關,應清楚標示尺寸及本身高度及寬度。

丈 量 及 放 樣」的工具:(8種)

1.水平連通管(水秤管):利用連通管原理,水平靜止時管內呈內凹型,以凹點最低處為標記符號後拉水準線之共同基準線。

2.墨斗:以綿線作為墨斗線,彈射材呈90°,彈於地面,用於施作時的施作範圍依據。

3.捲尺:使用於量測距離之尺寸。

4.魯班尺(文公尺):上半部為文公尺,分為「財、病、離、義、官、劫、害、本」,用於量測於陽宅。下半部為丁蘭尺,多用於陰宅、祖龕。

5.錘球:以尼龍繩垂吊錘球,作為垂直點之記號工具。

6.氣泡水準器:輔助水準儀之器具,共有垂直、水平、45°三種方向。

7.曲尺:用來確定直角或直線定角度之量具。

8.手持式雷射測距儀:測定水平直線距離的儀器,有效距離為150m,測量精度±2mm

9.雷射測量儀:測定水平、垂直線等相關工程使用,有效距離為10~15m

10.經緯儀:主要測量角度,以測水平及垂直角度為主之儀器。

11.水準儀:測定高度關係之儀器。

室內內裝「磁 磚 施 工 放 樣 法」:

1.橫線基準法:

(1)上端基準法:先由牆面上端之水平基準線開始,依序向下分割,最後將切割磁磚置於下方。

(2)下端基準法:由牆面下方開始依次向上分割,最後將切割磁磚置於上方。

2.縱線基準法:

(1)中心線分割法:由壁面之中心線向左右兩側邊緣均有相同尺寸之切割磁磚,可將中心線置於磁磚溝縫之中心,亦可置於磁磚面之中心。

(2)兩側分割法:由左側或右側作為基準,依次向右向左分割,最後將切割磁磚置於另一側。

氣 動 工 具」:( 6種 )

(1).空氣壓縮機:主樣是提供氣壓,就像電動工具需要電力一樣。

(2).風管:有直管伸縮彎管二種,主要為提供氣體給氣動工具。

(3).氣動釘槍  :利用壓縮空氣,連續打釘的器具。

T為鐵釘、ST為鋼釘,F型為單針:用於板材、角材、線板。

J型為雙針  4用於裝修木工、10用於樣品屋及沙發裱褙。

I型為蚊仔釘:用於實木線板、化妝板之釘裝。

(4).氣動起子:利用壓縮空氣帶動起子達到鎖螺絲釘等氣動工具。(5).氣動砂磨機:主要用於組件之砂磨及各塗層間之砂磨。

(6).噴槍:噴塗作業所使用之工具。

電 動 工 具」:( 9種 )

1.電切鋸:使用較大之鋸片,可依角度切鋸之工具。

2.小型電鋸:用於地板施工之較小馬力之裁鋸工具。

3.手電鑽:免出力型:用於石材、混凝土之鑽孔或自攻螺絲之裝設。振動型:鉸鏈孔、銅扣孔、喇叭鎖孔等之鑽孔工作。

4.手電鉋:主要用於木材之刨光。

5.修邊機:用於修邊工作。

6.手提式挖孔機(路達):挖削木材表面與邊緣尤其內部封閉曲線之挖空。

7.手提式線鋸機:可切外曲線及內封閉曲線之工具。

8.手提式圓鋸機(鉋溝機):用於多種鋸割、裁切等工作之工具。

9.手提式砂磨機:主要用於組件之砂磨及各塗層間之砂磨。

舉出5項建築物室內裝修「放 樣」應注意事項?

(1)詳讀設計圖說之所有資料:放樣人員應須詳讀圖面內容、高度、距離位置等。

(2)選擇儀器及精度:放樣的技術及精準度,以達到較高的正確值。

(3)建立墨線符號:確定標示顏色及應有尺寸,避免墨線混淆不清,並以90°彈射墨線。

(4)預埋配件,由設備業者進行放樣配合施工,並以圖面告知工地現場負責人。

(5)主要開口位置之尺寸放樣,應與工地現場負責人經過核對,確保精準度。

B卷 相關法規、施工

1 室內裝修以什麼為依據

建築法第77條之24項規定之

第2條 需依「建 築 法」之規定

供公眾使用建築物及內政部認定有必要之非供公眾使用建築物,其室內裝修應依本辦法之規定辦理。

第3條 室內裝修工程的工程範圍?

指固著於建築物構造之天花板、內部牆面或高度超過1.2m固定於地板之隔屏或兼作櫥櫃使用之隔屏之裝修施工或分間牆之變更。但不包括壁紙、壁布、窗簾、家具、活動隔屏、地氈之黏貼及擺設。

第11條 申請「室 內 裝 修 業 登 記 證」:

(1).申請書 (2).公司或商業登記證明文件 (3).原許可文件

室內裝修業經許可登記者,內政部應該核發登記證,未領得登記證者,不得執行室內裝修業務。室內裝修變更登記事項時,應申請換發登記證。

第14條 專業「設 計」技術人員,應具下列資格之一。

1.領有建築師證書者。

2.領有建築物室內設計乙級以上技術士證,並經參加內政部主辦或委托專業機構、團體辦理之建築物室內設計訓練達21小時以上者。

第15條 專業「施 工」技術人員,應具下列資格之一。

1.領有建築師、土木、結構工程技師證書者

2.領有「建築物室內設計裝修工程管理、建築工程管理、裝潢木工或家具木工」乙級以上技術士證,並經參加內政部主辦或委托專業機構、團體辦理之建築物室內設計訓練達21小時以上者。

其為領有裝潢木工家具木工技術士證者,應分別增加40小時60小時以上,有關「混凝土、金屬工程、疊砌、粉刷、防水隔熱、面材舖貼、玻璃與壓克力按裝、油漆塗裝、水電工程及工程管理」等訓練課程。

第20條 申請室內裝修審核,應附圖說之文件?

1.申請書。

2.建築物權利證明文件。

3.前次核准之 (1)使用執照平面圖 (2)室內裝修平面圖 (3)建築執照平面圖

如以上查明無檔案資料確無前核准使用執照平面圖室內裝修平面圖屬實者,可由開業建築師簽證符合規定之平面圖替代之。

4.室內裝修圖說 (新設計)。

前第三項所稱現況圖為載明裝修樓層現況之防火避難設施消防安全設備防火區劃主要結構位置平面圖,比例不得小於1/200

第21條 室內裝修之審核圖? (開工用)

1.位置圖    :註明裝修地址、樓層及所在位置,比例不得小於1/500。

2.裝修平面圖:註明各部分之用途、尺寸及材料使用,比例不得小於1/100。

3.裝修立面圖:比例不得小於1/100。

4.裝修剖面圖:註明裝修各部分高度、內部設施及各部分之材料,比例不得小於1/100。

5.裝修詳圖  :各部分之尺寸構件及材料,比例不得小於1/30。

第30條 申請竣工查驗審核,應附圖說之文件? (竣工用)

1.申請書。

2.原初送審之裝修圖說合格文件。

3.室內裝修竣工圖說(修改後)。

4.其它經內政部特別指定之文件。

第31條 室內裝修業者有下列情事之一,內政部予以「警告、六個月以上一年以下停止室內裝修業務」之處分? (公司停業處分)

1.變更登記事項時,未依規定申請換發登記證。

2.因可歸責於其之事由,致訂約後未依約完工者。

3.施工材料與規定不符或未依圖說施工,經通知限期修改逾期未修改者。

4.拒絕主管機關業務督導者

5.受委託設計之圖樣或說明書或其他書件經主管機關抽查結果與相關法令規定不符者。

6.由非專業技術人員從事室內裝修設計或施工業務者。

第35條 (個人)專業技術人員,內政部予以廢止登記證之處分?

(1).專業技術人員登記證供所受聘室內裝修業以外使用者。

(2).十年內受停止執行職務處分累計滿2年者。

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

建築技術規則-設計施工-用語地義

建蔽率      :建築面積占基地面積之比率。

樓地板面積  :建築物各層樓地板或其一部份,在該區劃中心線以內之水平投影面積。但不包括陽台不計入面積之部分。

總樓地板面積:建築物各層包括地下層、屋頂突出物及夾層等樓地板面積之總和。

地下層      :地板面在基地地面以下之樓層。但天花板高度有2/3以上在基地地面以上者,視為地面層。

建築物高度  :自基地地面計量至建築物最高部分之垂直高度。但屋頂突出物或非平屋頂建築物之屋頂,自其頂點往下垂直計量之高度不計入建築物高度為:

(一) 屋頂突出物高度於6m以內或有昇降機設備通達屋頂之屋頂突出物高度於9m以內,且屋頂突出物水平投影面積之和,以不超過建築面積1/8為限,未達18㎡,得建築18㎡。

(二) 水箱、水塔設於屋頂突出物上高度合計在6m以內或有昇降機設備通達屋頂之屋頂突出物高度於9m以內,或設於屋頂面上高度在2.5m以內。

(三) 女兒牆高度在1.5m以內。

(四) 露天機電設備、煙囪、避雷針、風向器、旗竿、無線電桿及屋脊裝飾物之屋頂突出物。

(五) 非屋頂突出物之屋頂經由中央主管建築機關核可。

樓層高度:自室內地板面至其直上層地板面之高度。

閣樓:在屋頂內之樓層,樓地板面積在該建築物建築面積1/3以上時,視為另一樓層。

夾層:夾於樓地板與天花板間之樓層;同一樓層內夾層面積之和,超過該層樓地板面積1/3或100㎡者,視為另一樓層。

居室

居住、工作、集會、娛樂、烹飪等使用之房間,均稱居室。門廳、走廊、樓梯間、衣帽間、廁所盥洗室、浴室、儲藏室、機械室、車庫等不視為居室。

但旅館、住宅、集合住宅、寄宿舍等建築物其衣帽間與儲藏室面積之合計以不超過該層樓地板面積1/8為原則。

露台及陽台:直上方無任何頂遮蓋物之平台稱為露台;直上方有遮蓋物者稱為陽台。

集合住宅:具有共同基地及共同空間或設備。並有3個住宅單位以上之建築物。

試解釋「分間牆、分戶牆、承重牆、帷幕牆」?

分間牆:分隔建築物內部空間之牆壁。

分戶牆:分隔住宅單位與住宅單位、住戶與住戶、不同用途區劃間之牆壁。

承重牆:承受本身重量及本身所受地震、風力外並承載及傳導其它外壓力及載重之牆壁。

帷幕牆:構架構造建築物之外牆,除承載本身重量及其所受之地震、風力外,不再承載或傳遞其它載重之牆壁。

耐水材料:「磚、石材、人造石、混凝土、磚或空心磚、瓦、石料、鋼鐵、鋁、玻璃、金屬材料、塑膠製品」及其它具有類似耐水性之材料。

不燃材料

「混凝土、磚或空心磚、瓦、石料、鋼鐵、鋁、玻璃、玻璃纖維、礦棉、陶瓷品、砂漿、石灰」及

其它經中央主管機關認定符合耐燃一級之不因火熱引起燃燒、熔化、破裂變形及產生有害氣體之材料。

耐火板:木絲水泥板、耐燃石膏板及其它經中央主管機關認定符合耐燃二級之材料。

耐燃材料:耐燃合板、耐燃纖維板、耐燃塑膠板、石膏板及其它經中央主管機關認定符合耐燃三級之材料。

防火時效:建築物主要結構構件、防火設備及防火區劃構造遭受火災時可耐火之時間。

阻熱性:在標準耐火試驗條件下,建築構造當其一面受火時,能在一定時間內,其非加熱面溫度不超過規定值之能力。

避難層:具有出入口通達基地地面或道路之樓層。

直通樓梯:建築物地面以上或以下任一樓層可直接通達避難層或地面之樓梯(包括坡道)。

特別安全梯:自室內經由陽台或排煙室始得進入之安全梯。

工作台之設置規定

(一) 凡離地面或樓地板面2m以上之工作台應舖設以密接之板材:

1. 固定式板料:寬度不得小於40cm,板縫不得大於3cm,其支撐點至少應有2處以上。

2. 活動式板料:

寬度不得小於20cm,厚度不得小於3.6cm,長度不得小於3.5m,其支撐點至少3處以上,板端突出支撐點之長度不得少於10cm,但不得大於板長1/18。二板重疊長度不得小於20cm

(二) 工作台至少應低於施工架立柱頂1m以上。

(三) 工作台上四周應設置扶手護欄,護欄下之垂直空間不得超過90cm,扶手如非斜放,其斷面積不得小於30㎡。

綠建材:指經中央主管建築機關認可符合「生態性、再生性、環保性、健康性、高性能」之建材。

綠建材構成,應符合規定

1.塑橡膠再生品      :其原料須全部為國內回收塑橡膠,回收塑橡膠不得含有行政院環境保護署公告之毒性化學物質。

2.建築用隔熱材料    :建築用的隔熱材料其產品及製程中不得使用蒙特婁議定書之管制物質且不得含有行政院環境保護署公告之毒性化學物質。

3.水性塗料          :不得含有甲醛、鹵性溶劑、汞、鉛、鎘、六價鉻、砷及銻等重金屬,且不得含有三酚基錫(TPT)、三丁基錫(TBT)之毒性物質。

4.回收木材再生品    :產品須為回收木材加工再生之產物。

5.資源化磚類建材    :資源化磚類建材包括陶、瓷、磚、瓦等需經窯燒之建材。其廢料混合攙配之總和使用比率須等於或超過單一廢料攙配比率。

6.資源回收再利用建材:指不經窯燒之建材而回收料攙配比率超過一定比率製成之產品。

7.其它經中央主管建築機關認可之建材。

 C卷 施工作業

塑膠暗架天花板」施工流程

測量水平→角料釘平→塑膠板釘平→實木線板(6)收邊→線板上漆→完工清潔。

磁 磚」施工流程

現場丈量、清潔 → 3:1水泥漿加海菜粉拌合打底 → 水平放樣 → 待乾後作防水層 → 地面抹上水泥漿加海菜粉,面貼磁磚

→ 待乾後,水泥加石粉填縫 → 完工清潔。

室內裝修業接受建築物所有人受託辦理供公眾使用建築物之室內裝修施工於施工前發現室內裝修工程尚未申請許可時:

(1)該建築物所有權人應向何機關或機構申請審核圖說?(2)申請審核之圖說如涉及消防安全設備之變更應如何處理?

 ANS

(1)應向直轄市、縣(市)主管機關或審查機關申請審核圖說。

(2)申請審核之圖說涉及消防安全設備變更時,應依消防法規處理並應於施工前取得當地主管機關審核合格之文件。

試述墁灰工程中:「石灰粉刷、白雲石質灰漿」粉刷之材料與特性?

ANS

(1) 石灰粉刷材料:「河砂、顏料、消石灰、糊、麻刀、麻筋辮」。 特性:遭受陽光直射發生龜裂需注意。

(2) 白雲石質材料:「白雲石缎燒、消化粉刷」而製成當作石灰漿代用品。 特性:表面硬化、比石灰砂漿差,具氣硬化,施工容易,但施工時間長。

各種「消肪安全設備」設置標準規定之四種警報設備種類為何?

ANS

(1)指報警火災發生的器具或設備。

(2)種類:

(a)緊急廣播設備(廣播器、揚聲器)

(b)手動報警設備(手動報警器、火警發信機)

(c)火警自動報警設備(火警受信機、火警探測器、火警警鈴)

(d)瓦斯漏氣火警自動報警設備(天然氣、液化石油氣)

工程管理對於「現場施工監控」之目標為何?分別概述之。

ANS

(1) 品質管理    :現場施工工法必須確實,依圖說之尺寸、程序、步驟等施作、材質必須符合規範,則必能達到一定水準。

(2) 成本管理    :各種材料之運用必須妥善規劃盡量減少誤量誤作否則在重做情況下必會提高製作成本,如搬運路線未妥善規劃造成大理石破裂而需重新施作即而提高成本。

(3) 進度管理    :現場施工進度是否依施工作業計畫進行,若進度落後查明原因立即改善,以維護施工進度。

(4) 安全衛生管理:維護工地環境整潔,俾利施工愉快,運送廢棄物須依政府相關法令辦理

(5) 環境維護管理:施工現場之施工器具應妥善管理。

何謂「再生綠材」?

ANS即是利用回收之材料經由再製造之過程,所製成之最終建材產品,且符合廢棄物減數,再利用即再循環等原則之建材。

試述「油漆塗裝作業」時常見之問題及解決防治方法?

(1)白化:

低溫(5℃以下)、高濕(80%以上)、被塗物太冷、塗料溶劑(稀釋劑)揮發太快之下施工後溶劑揮發快,使漆膜表面溫度低於環境溫度,空氣中

的水蒸氣遇到低的漆膜,凝結成水,而造成漆膜發白,或厚塗時造成粉料過多,形成一定的遮蓋力,使透明度降低,造成視覺上的發白。

處理方法:漆膜發白時,馬上在漆膜表面噴上一層慢乾水的強溶劑(防白水),使水份先於溶劑揮發而去除白霧。

(2)龜裂:

通常為面材乾燥後,產生漆面裂縫,或塗刷厚度不均,使硬質漆塗刷於彈性漆上,而產生裂紋。

處理方法:去除受影響漆面,以批土或AB膠處理,再塗刷面漆。

(3)泡沫:

塗刷作業時,刷子移動速度過快,或噴槍壓力太大,或批土未乾燥時,易於漆面產生氣泡狀,待乾後,形成泡沫狀。

處理方法:將產生泡沫狀部份,進行磨平,重新批土磨平,待乾後重新塗刷面漆。

(4)垂流:

調配漆品時,過度稀釋,或塗刷時沾料太多,或塗刷過後而造成垂流。

處理方法:漆品配調應正確,塗刷時,應注意沾料是否過多,並均勻塗刷,如有垂流現象,待乾後,去除後重新粉刷。

(5)刷痕:

塗膜不平坦或塗料與溶劑配比不良或塗裝時過於黏稠而形成刷痕。

處理方法:應注意塗料之配比選用優質工具並提高施工技術。

(6)乾噴:

塗料噴塗時,經霧化的塗料尚未到被塗物以前即已乾燥一部份,再附著時形成粗糙的塗面。

處理方法:調整噴槍口與被塗物之距離,約15~20cm,壓力調為3.5~4.5kg。

(7)針孔:

塗膜乾燥後,塗面呈現小孔狀。因過於乾燥,被塗物有濕氣或汙損。

處理方法:一次噴塗厚度不得太厚,並控制適當的乾燥溫度。

(8)剝離脫落:

底材過於平滑、牆面已粉化或採用低劣補土,使附著力不足。

處理方法:底材徹底清理乾淨,卻認無蠟、油、水等污染物,將粉化的部份刮除,再用批土補平,完全乾燥後再進行塗裝。

(9)桔板現象:

稀釋劑蒸發太快、噴頭壓力不定或過大、距離太遠,一次噴塗太厚,底層未乾,產生巷桔板狀的凹凸不平的塗膜。

處理方法:使用適當的稀釋液,控制噴槍壓力,距離適中,不要一次塗太厚,底層完全乾燥後再進行塗裝。

(10)褪色現象:

塗裝尚未乾燥,鹼性太重,造成色澤不均一。

處理方法:新建築好的牆面,應一個月後再進行塗裝。用環氧底漆打底。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

請說明「強化玻璃、膠合安全玻璃」之製程、用途、特性?

(1)強化玻璃:

製程:係將平板玻璃加熱至600℃以上接近軟化點時,再作急速冷卻使表面受到壓縮應力,其抗灣強度可增加至約普通玻璃3~5倍。

用途:汽車車窗、自動門片、建築門窗等

特性:耐衝擊力大,破裂時成顆粒狀,不易傷人,製成品後無法切割鑽孔。

(2)膠合安全玻璃:

製程:係於兩片玻璃間,夾入強韌而富可塑性PVB膜而成。

用途:汽車玻璃、防彈玻璃、銀行櫃台。

特性:破裂時成片狀,因中間夾膠膜而不易傷人,切割時需雙面切割故有防盜作用。

試說明「白 華」與「白 化」現象之原因及防治方法?

(1)白華:

原因:磚或水泥砂漿中所含之碳酸鈣等無機鹽類硫化物,經雨水滲透而浮出表面,經日曬乾燥後而形成白粉狀風化物。

防治方法:

a.製磚原料黏土或水,選用不含鹽類無機質。

b.用肥皂水沖洗牆面,可使牆面,具相當防水性,防止水份滲入。

c.用清水沖洗可沖洗大部份碳酸類白華。

d.以1:5鹽酸稀釋液拭刷,再以清水沖洗,可獲得效果。

e.白華粉狀風化物清除後,應檢查及修補磁磚縫隙。

(2)白化:

原因:

1.高溫高濕下施工後,溶劑揮發快,帶走大量熱量使漆膜表面溫度低於環境溫度空氣中的水蒸氣遇到低的漆膜,凝結成水;由於水與漆膜不相容所以造成漆膜發白。

2.厚塗時出現透明底漆中或多或少含有一定塗料,通常情況下是透明的,但厚塗時造成粉料過多,使透明度降低造成視覺上的發白。

防治方法:

a.漆膜已經發白時馬上在漆膜表面噴上一層慢乾水的強溶劑,如「發白水環乙酮 (防白水)」,使水份先於溶劑揮發而去除白霧

b.厚塗時,應選用透明度較好的產品,每次施工不能太厚,薄塗多次深色板材不用含粉多的油漆產品,已發白的牆面應打磨可消除發白。

c.不在高溫高濕環境下施工,加入適當的「發白水」,一般以3~5%為宜,最多可加到10~15%,但加過多會使漆膜慢乾。

請列舉5項室內裝修工程所使用之「放樣工具」及用途:

(1)捲  尺:丈量工地現場尺寸及距離大小。

(2)水平儀:測量水平高低之工具。

(3)墨  斗:作為直線距離施工之依據。

(4)水  線:用於天花板與隔間之垂直水平之依據。

(5)角  尺:用於現場90°或不同角度的放樣工具。

室內裝修之泥作工程用來「砌磚及手工具」為何?

(1)墨斗 (2)方型鐵鎚(一字鎚) (3)鏝灰刀 (4)水桶 (5)錘球 (6)水線 (7)鋼釘 (8)整平尺

請列舉四項說明「二公尺以上之高度」在勞工安全上有哪些墜落之虞的災害防止措施?

(1)應設有適當強度之圍欄、握把、覆蓋等措施。

(2)勞工佩掛安全帶防止墜落。

(3)設置工作台有困難時,應採取張掛安全網。

(4)工作架材質不得有顯著之受損、腐蝕等現象。

試述「監工日報表」之用途至少應含有哪些項目? (有可能也會出現在D卷)

(1)用途:記載重要施工項目完成數量、材料使用數量、人員數量、重要事項記錄。

(2)項目:

a.當天氣候

b.完工及開工日期

c.品質文件記錄       (安全衛生管理記錄)

d.通知承包商辦理事項 (工種人數)

e.機具使用數量             (機具管制)

f.工程名稱                     (工程項目)

g.施工進度                    (材料管制)

請列舉5項室內裝修工程所使用之「氣 動 工 具」及用途:

(1)空氣壓縮機:主要提供氣動工具的動能。

(2)釘槍          :固定木板與木板工具。

(3)噴氣槍      :用於控制氣體。

(4)氣動鑿子  :用於斬石。

(5)氣動起子  :用於螺絲固定鎖用。

室內裝修工程中「停 電 作 業」之安全措施?

(1)切斷開關停電前,應先聯絡告之。

(2)停電後之工作前,必須確實檢查有無充電並裝置短路接地線

(3)裝有電纜及電力之電容器線路,停電後有殘留電荷應先放電,實施方法,將開關切開。

(4)恢復送電前,應告之並確實檢查作業人員均離開線路後,方可送電。

試述塗裝作業工程噴塗供給方式可分為那三種「噴槍及其差別用途」?

(1)重力式噴槍:塗料杯於噴槍上,塗料依本身重力流到噴嘴。

(2)吸取式噴槍:塗料杯於噴槍下方,空氣高速通過產生真空,塗料被吸至噴嘴中。

(3)壓送式噴槍:塗料杯置於塗料桶內,施加壓力將塗料透過軟管壓送至噴嘴。

依勞工衛生設施規則,第10條規定之危險包括哪五大類?

(1)爆炸性的物質  (2)著火性的物質  (3)易燃性的物質  (4)氧化性的物質  (5)可燃性的物質

裝修材料搬運過程中,產生不安全狀況之因素為何?

(1)工作場所與規劃管理不良。 (2)搬運場所與動線不良。 (3)物料推置不良。 (4)無適當的搬運工具與設備。 (5)搬運工具及設備有缺陷。

室內裝修塗裝工程作業,所使用之「毛 刷」種類甚多,試舉常用四種形式及其使用場合?

(1)曲柄毛刷    :用來塗刷縫隙、凹面轉折面、較小面積等。如:鐵窗、溝縫。

(2)直型毛刷    :一般油性或水性大面積平面作業。如:豬鬃毛刷、排筆。

(3)滾筒刷      :用於高黏度作業場所。如:防水漆、紅丹。

(4)油畫筆、毛筆:用來勾勒、修邊、修飾、修補。

一般建材上用的「不 銹 鋼 材」依特性分幾大類?

三大類:

(1)加鉻之不銹鋼  :具有韌性高,耐高腐蝕性,常用於高壓結構鋼管或鋼材。

(2)加鎳鉻之不銹鋼:具有延展性高,易焊接,為一般裝潢用材。

(3)高強度之不銹鋼:由多種金屬元件組成,具有特殊性能,機械性高,及非常高的耐酸鹼,用於工業居多。如:鈦合金鏡框。

木門片之櫃身」會用到哪些五金?

(1)西德鉸鍊:分為入柱、蓋一分半、蓋三分、蓋六分。

(2)櫥櫃拉手

(3)櫥櫃門鉸鍊:所有啟閉之門片用的鉸鍊。

(4)櫥櫃門止(檔)。

西德鉸鍊」的施工方法?

(1)板面上定出西德鉸鍊的位置。(為鉸鍊半徑+門邊緣至鉸鍊距離)

(2)取適當口徑的鑽頭或洗孔刀,量好深度半徑距。(以鉸鍊厚度+0.5~1mm,利於安裝)

(3)對準所畫西德鉸鍊的中心挖孔。

(4)螺栓栓緊。

木質門片」的施工方法?

(1)合邊:先合門的垂直邊,將較寬或不平部份刨除,與地面面磚留出適當的1cm縫隙以利開門,但如有要舖設地毯,則需多留地毯厚度。

(2)安裝鉸鍊:一律離門樘上帽頭約15cm,下鉸鍊一律離地面25cm,中鉸鍊則在上、下鉸鍊之中。

(3)安裝門鎖:劃出門鎖位置,門鎖手把之中線一律離地面90~100cm,再將要鎖的位置鑽洞,再將鎖裝上。

(4)固定門止:將吸鐵式門止一邊用鋼釘固定於壁面上,一邊用木螺絲釘固於門下方處,使門片在適當位置能夠自動吸附固定。

貼美耐板」的施工方法?

(1)工作表面整理:將施作物表面的釘頭以釘衝送入工作物表面內約2mm,批土填平,以#180砂紙磨平。

(2)佈膠:將表面清潔乾淨,在美耐板及被貼物表面各以刮板均勻塗佈強力膠。

(3)貼美耐板:待膠不沾手時,即可貼上,由左至右向下壓平,以小木塊置於美耐板面上,並以鐵槌或塑膠槌輕搥,使其確實黏貼。

(4)修邊:使用電動修邊機,將多餘的美耐板去除,或以木工挫刀清除。

使用「白膠貼木皮」的施工方法?

取適量白膠塗於表面:

(1)用佈膠滾輪塗佈均勻。

(2)將薄木皮平舖板面使其兩兩重疊。

(3)用木直尺 / 鋼尺架於重疊處,用美工刀割開,將不用處割除。

(4)用電熨斗將薄木皮加壓加溫至其乾燥為止。

(5)將凸出板面之多餘薄木皮切除。

企口天花板」的施工步驟?

(1)搭工作架      :其高度依屋高而定,約120cm

(2)定水準點      :使用水準管於房間四周定出相同高度。

(3)定水平線      :將四周壁面水準點以墨斗打出墨線,定出各點的水平線。

(4)釘壁面角料    :先定四周壁面之角料後,將3cm (1寸) x 3.6cm (1.2寸)的角料,釘於四周壁面的水平線上。

(5)釘中間縱向角料。

(6)釘中間橫向角料。

(7)拉水平尼龍線定出水平。

(8)拉吊筋。

(9)釘實木企口板。

(10)牆面四周線板收邊。

按裝「布窗簾」所需配件?

(1)軌道:吊掛窗簾,其材質有銅、木、塑膠…等。

(2)吊帶(束帶):固定或繫綁布簾的帶子。

(3)吊帶飾頭:固定吊帶的底座。

(4)布飾邊:縫於窗簾布的四周,其色彩樣式十分多樣化。

布窗簾」之單價分析項目:

(1)安裝工資 (2)窗簾配件 (3)布料費用 (4)車工 (5)軌道價格

貼「壁紙」使用的工具有哪些?

(1)佈膠機:壁紙均勻的佈膠。

(2)美工刀:裁切多餘的壁紙。

(3)捲尺  :測量壁紙的長度。

(4)長毛刷:牛皮紙上的佈膠。

(5)短毛刷:推擠刷平壁紙。

(6)刮刀、壓克力板:擠壓、推平壁紙。

(7)毛巾  :擦拭多餘或溢出的膠。

玻璃磚」的施工方法及注意事項?

(1)水泥式玻璃磚的施工方式:

a.在地面上先做一個水平台面,以保持砌磚的水平。

b.先在預砌磚四周圍繞金屬框。

c.在台面上開始砌磚,一面舖水泥,一面將玻璃磚放上。

d.在上下左右橫直兩向,每隔3~4塊磚,均須放入鋼筋補強(磚縫之間加一個2~3cm厚的塑膠十字固定架)。

(2)白膠矽力康式玻璃磚的施工方法:(以面積施工)

a. 在地面上先做一個水平台面,以保持砌磚的水平。

b. 在台面上開始砌磚。

c. 以白膠黏合並在磚縫與磚縫之間加一個2~3cm厚的塑膠十字固定架以形成磚縫。

d. 等乾後再用白色矽力康填縫。

(3)注意事項:

a.每塊磚的間距約1cm。

b.每隔60cm就要做鋼筋補強,宜每隔若干塊豎鋼筋2支,中間以綴合狀鐵絲網補強,楣樑下及兩旁宜作伸縮縫。

c.間隙之間要以填縫劑固定,磚與磚之間要用固定架來確保每片磚是相同的距離。

d.疊砌應力求滿漿,再以白水泥砂漿做溝縫。

泥作」常用的工具: (4種)

(1) 溝縫鏝刀      :用於溝縫時使用。

(2) 小鏝刀        :粉刷修飾小地方時使用,修補龜裂。

(3) 海綿鏝刀      :貼磁磚時填水泥漿磚縫時使用。

(4) 鋸齒鏝刀      :硬底貼磁磚用。

(5) 木鏝刀        :粉刷打底時使用,讓底層粗糙面增加附著力。

(6) 桃型鏝刀      :砌磚拌漿、刮縫砌頭時使用。

(7) 內型(陰角)鏝刀:修飾柱牆內轉角處使用。

(8) 外角(陽角)鏝刀:修飾柱牆外轉角處使用。

(9) 修飾鏝刀      :用於粉光、鏝過牆面較為光滑,水泥密度較高。

(10) 船型鏝刀     :底部、面部塗抹時使用。

裝修塗料中何謂「單液型塗料、多液型塗料」?

(1)單液型塗料:即單一液型,通常此種塗料只要加上稀釋溶劑即可塗刷。如:松香水

(2)多液型塗料:必須二種或二種以上液型,除主要塗料,需外加一種或多種液體混合,此種塗料混合在一定時間內會產生化學作用而硬化,所以平時要分開存放。

如:(a). 二液型(主液+硬化劑)優力旦、PV、AB膠  (b). 三液型(主液+硬化劑+催化劑)人造石台面的黏合劑

木作空心門安裝「喇 叭 鎖」的施工步驟?

(1)訂基本高度(離地面約100cm)

(2)距門邊6cm處作十字中心樑

(3)沿水平中心標線定門厚中心線及框邊對應中心線

(4)使用5.4cm(1.8”)直徑透空刀,垂直門厚鑽鎖心孔。門框亦同。

(5)鑽穿門片,需先單面穿過一半,再換面穿到貫穿為止。

(6)鎖心套入孔內,描繪輪廓範圍,框上套入鎖心固定片描繪輪廓範圍。

(7)使用7分及12寸木工鑿刀輕鑿所繪製範圍。

(8)埋入鎖心並用螺絲固定。

(9)門框埋入鎖心固定片,螺絲固定。

(10)取用鎖本體對準心卡榫,由外向內套入,以所附之螺絲固定。

(11)蓋上護板,套上內把手。

(12)試開後調整緊密度,即完成。

石材上的「水 漬 濕 痕」如何預防?

(1)使用正面型防護劑,進行正面防護措施。

(2)採用石材六面防護方式。

(3)水泥砂漿中加入防水劑,避免金屬離子被大量水份溶離滲出石材表面。

(4)水泥砂漿在調配時,使用低水灰比或加入減水劑。

(5)確實作好溝縫。

(6)選用無汙染的底材。

(7)避免使用酸性清潔劑,如:草酸、鹽酸。

依「建築法第77條之2」規定,建築物室內裝修應遵守之規定有哪些?

(1)供公眾使用建築物及內政部認定有必要之非供公眾使用建築物,其室內裝修應依本辦法之規定辦理。

(2)裝修材料應合於建築技術規則之規定。

(3)不得妨礙或破壞防火避難設施、消防設備、防火區劃及主要構造。

(4)不得妨礙或破壞保護民眾之隱私設施。

試說明「防 火 塗 料」之作用及特性?

(1)成份:磷酸氨鹽、碳層形成劑、鈦白粉、發泡劑、活性碳阻燃劑。

(2)作用:遇火或高溫即形成海綿狀發泡膨脹形成隔熱層。

(3)特性:a.迅速碳化,隔離火苗不漫延且不助燃使火苗產生自熄作用。  b.內含活性碳阻燃劑,可降低火災中燃燒所產生之毒氣煙毒。

室內裝修施工時,有關「廚 房 隔 牆 拆 除」前應注意事項為何? (D卷)

(1)先勘測隔牆內水、電、瓦斯管線埋設位置。

(2)拆除前應先斷水、電、瓦斯,避免外洩。

(3)拆除前應準備安全防護措施等設備。

施工中及竣工時,如何查證「矽 酸 鈣 板」,建築材料之耐燃級數及核對項目? (D卷)

(1)查證文件: a.材料出廠證明 b.耐燃級數試驗合格文件

(2)查證項目: a.材料規格(厚度、尺寸) b.材料數量 c.材料品名

例舉磨石子嵌「銅 條」的施工程序及注意事項?

(1)應採用硬底砂漿工法施作。

(2)底層凝固後,應將銅條按圖說尺寸,以純水泥漿固定。其間隔不得大於1.2m,銅條之頂邊,應較磨石子面高出1~2mm作為磨耗度。

(3)磨石子面層須用以1份水泥,配合1.3份大理石(寒水石)及適當礦質色料之混合料粉抹表面。

(4)將水泥石子混合物傾入以銅條所隔成之格子內後,充分滾壓密實至多餘之水泥及水份擠出,再以鏝刀拍壓成光滑平面,使與銅條頂邊齊平。

(5)表面清潔乾淨後,打蠟二次至表面平整光滑。

請例舉「塑膠地磚」施工程序及注意事項?

(1)準備工作:

a.底層地板:

舖設塑膠地磚之混凝土面須先依圖說規定作粉光平整,如無特別註明,應以1:3水泥砂漿施作,等充分乾燥後方可舖設地磚。其乾燥程度之要求,依專業廠商技術資料規定。地面不得殘留有灰塵、油污或細砂,否則將導致地磚剝離凸出。

b.舖設:

先將房間尺度量測精準,於中間劃準垂直線,然後依此基線向四邊舖貼,並隨時校正線縫正齊,舖貼時按專業廠商技術資料指定用量,一般約每平方公尺0.25kg,將膠合劑平均塗佈於底層上,用特製平齒刮刀刮平,貼磚須邊線靠齊,以手掌壓緊貼實,中間不得留有空氣,必須時用小木槌輕敲,使其貼實平整。

c.花式及顏色:應先送色樣,以供業主選擇採用。

(2)施工要求:

a.地磚舖貼後,須以橡膠滾輪作充分之滾壓,以增加黏著之效果。

b.由地磚接合處擠出之地磚膠合劑,須以濕布抹拭乾淨。如用瀝青膠,則須先用煤油擦拭,再以濕布抹淨,而後打地板蠟至光亮平滑為止。

請例舉「輕鋼架天花板」施工程序及注意事項?

(1)配管確認:施工前應由工務單位提供照明器具圖面,再參考現場實際尺寸及天花板規格繪製天花板施工圖,經監工單位確認後據以施工。

(2)放    樣:利用水準儀依建築物基準線定出水平基準線,並定出長邊及短邊方向之天花板分割基準線。配合照明燈具、空調配管出口、檢查口等位置,使天花板的板及壁面接縫能一致平整。

(3)安裝收邊條:依規定之高度以水平基準線投射於牆柱之面,然後依投影點,將收邊條釘於牆柱上。

(4)安裝吊筋:依長邊及短邊方向的天花板基準線,每隔1.2m將吊筋附擊釘片,打釘於RC樓板底或掛鉤於鋼樑上。

(5)安裝機電管道設備:所有吊筋定位裝置後,先讓空調、水電等相關設備之管道設備安裝。

(6)安裝天花板支架:使用水準儀或水線依設計高度,安裝主支架於吊筋上,再裝副支架,使主副支架平行於房間之主副軸。主副支架聯結時,必須固定妥善,維持平整。

(7)安裝機電空調與器具:所有輕鋼架吊裝完成後,先讓空調、水電等相關設備之管路穿電線及安裝器具。

(8)安裝天花板料:空調、水電等相關設備之管路穿電線及器具安裝完畢後,再以水準儀作最後一次核對調整,完全無不良現象後即可安裝天花板料。

請例舉說明「輕隔間石膏板」施工作業程序?

(1)放樣:以墨斗彈線或雷射水平儀,依工程設計圖面標示出施工處位置。

(2)上下槽固定:放樣後將上下槽沿標定位置,以火藥擊釘分別固定於樓板及地板面上。

(3)立柱固定:依實際丈量之高度裁切立柱正確之尺寸,側向嵌入上下槽溝內轉正,立柱之間距配合板材規格最大不得超過61cm

(4)單側封板:以攻牙螺絲將石膏板固定於立柱上,石膏板與地面需保留1cm之空隙,水電配線及管路配置,矽膠填縫。(提高1cm防止石膏板吸水)

(5)填塞隔熱吸音綿:二立柱間用吸音綿(岩綿或玻璃綿)填塞,以達到隔熱吸音效果。

(6)雙面封板:若有其它工程尚未配置好壁面內之工作,須經協商後完成後,方可再行封第二面板料。

(7)接縫補土(一貼三補):

需補土範圍為石膏板接縫處、內角、外角、螺絲孔,接縫處塗上第一道補土後,再貼上紙帶,再用鏝刀抹平。經過24小時後,再用細砂紙將二側外露的補土磨平後,再補上第二道補土。第二道補土乾後,再用細砂紙磨平,再補第三道補土,乾後再以細砂紙磨平後即可貼壁紙或牆面刷漆。

請例舉說明「木作隔間」施工作業程序?

(1)隔間位置放樣    → (2)立隔間角料固定  → (3)單側封板(夾板、防火板或造型實木皮板) →

(4)填塞隔熱吸音綿 →(5)水電工程埋設管線→ (6)雙面封板 → (7)接縫補土(一貼三補)

請例舉說明二種「存水彎」之形式及功能?

(1)功能:利用管中封水深度來防止家庭排水、污水系統管之間的空氣之自由流通,以防止臭味、病媒之傳佈、異物滲入的功用。

(2)形式:分「S型、P型」二種。

請解釋下面水電工程相關名稱:「(1)水鎚現象 (2)UPS系統 (3)NFB  (4)調光開關」?

(1)水鎚現象:由於急速開或關水龍頭,而使水流量急速產生壓力變化,所引發現象常使水管發出聲響,而閥、接頭等配管零件,容易因此而損壞。

(2)UPS系統:即不斷電電源裝置,由發電機、整流器、變流器及蓄電池所組成之裝置。

(3)NFB:即無熔絲開關,由開關即跳脫機構所組成,能夠切斷過載及短路電流。

(4)調光開關:可以於開關器調整燈光強弱之開關。

當施工人員經過堆有積方木條之施工通道時,不慎方木條鬆塌,造成該員重心不穩而摔傷,請問該如何防止此類似事件發生?

(1)物料應綑綁緊固。(2)物料不應放置於走道上。(3)應通知所有作業相關人員安全步道之位置。(4)加強不跨越物料之安全教育。

何謂室內裝修施作過程中的濕式施工法乾式施工法並就用途說明?

答:

(1) 濕式施工

建築物於現場施工過程中,必須用水份條配合料之構造方式。如砌磚、石等其疊砌過程中,使用水泥砂漿須以水泥、砂與水分調配

而成,木構造之灰泥牆及其他構造方式,其於施工過程中需使用水分統稱為。

(2) 乾式施工

此類構造方式係以標準化設計,將整個建築物分成若干單元,在工廠內大量生產以後,再運至工地組立拼構而成,故於整工地施工

過程中,僅需將各組成單元拼構阻立,毋須應用水分,如純鋼骨構造,因此將此方式稱為乾式構造或預組構造。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

工具及使用說明? ( 鏝灰工程 )

答:

(1)鐵鎚    :為扁平方頭狀,一方平尖錐型用於擊破磚塊。

(2)水瓢    :盛水,給水或攪拌砂漿用。

(3)鐵桶    :俗稱「土桶」,用以攪拌水泥、砂或盛放灰料。

(4)水平尺  :調整水平之工具。

(5)水線    :有尼龍線、棉線作為水平及垂直使用。

(6)捲尺    :確定及測量尺寸依據之工具。

(7)桃型鏝刀:砌磚時拌漿、砌頭、刮縫時所使用。

輕鋼架礦纖天花板施工時,控制水面運用之工具種類及注意事項

答:

(1)控制工具:水準管雷射儀水準儀。(2)注意事項:天花板水平面應「預拱」避免重量引起下垂。

水泥板牆施工程序。(原題為排序)

答:

(1)準備木樓梯(2)定基準點,再用墨斗彈墨線連接(3)釘四周牆壁角材(4)劃縱向角材之位置點(5)劃橫向角材之位置點

(6)將縱向角材釘上(7)將橫向角材釘上(8)釘第二塊水泥板(外部水泥板) (9)釘靠近牆壁水泥板

木作工程估價時,何種情形應將刨分、鋸分列入估算中(D卷)

答:(1)刨分計算時機:木料裸露部分或指定刨削位置。(2)鋸分計算時機:各類長木料經縱向鋸斷時所損失之鋸分。

木作工程中「肚 臍 鎖」之安裝施工程序:

(1)劃線:畫線時先量鎖眼孔至舌簧部份之尺寸及鎖眼圈的內圈與外徑尺寸。

(2)鑽孔:貫穿取孔。

(3)引固定螺絲孔:視螺絲釘直徑引孔。

(4)插入肚臍鎖:插入肚臍鎖檢查鎖眼、鎖簧位置是否正確。

(5)鎖上固定螺絲釘

(6)套入鎖眼圈:其作用為美化取孔直徑與鎖眼直徑安裝後所產生的縫隙。

(7)挖取舌簧孔:應注意活動舌簧至抽屜面板前緣的尺寸,以及取孔位置尺寸的關係。

厚砂漿工法(軟底砂漿工法),現場施工要求:

1.控制灰誌之製作:

(1)因漿貼工法並不硬性規定在結構樓版面上水泥粉刷打底,高程及洩水、排水坡度等水泥灰誌須嚴格控制。

(2)水泥灰誌之製作應以水平儀及施工製造圖所示之高程為依據。

2. (軟底)厚砂漿工法:

(1)在舖貼面清理乾淨後,先鋪佈一層指定之黏著乳膠劑或濃稠之純水泥漿液作為底材。

(2)在其上至少鋪設35mm厚之黏著砂漿層。

(3)將石材地磚壓實於軟底砂漿層上,直到砂漿受擠壓到磚縫至少一半深度為準。

(4)以木槌或橡皮槌輕擊以調整其高程或平整度。

3.厚底乾砂漿工法:

(1)在舖貼面清理乾淨後,先鋪佈一層指定之黏著乳膠劑或濃稠之純水泥漿液作為底材。

(2)在其上至少鋪設35mm厚之黏著砂漿層,適當拍實後,再補一層指定乳膠劑或水泥漿。

(3)將石材地磚壓實於軟底砂漿層上,直到砂漿受擠壓到磚縫至少一半深度為準。

(4)以木槌或橡皮槌輕擊以調整其高程或平整度。

室內裝修工程中的「矽酸鈣板」及「石膏板」的材料特性:

矽酸鈣板:

(1)防火性、隔音性、隔熱性佳。

(2)具抗火耐熱、抗壓、抗潮耐侯等強效功能。

(3)可切鋸、可擊釘吊掛、不會蛀蟲腐蝕、可久使用。 (4)表面可塗裝、貼壁紙、及吊掛廚具衛浴設備等。

石膏板:

(1)防火:石膏板受火燃燒時,因結晶水的釋放可達到防火之效果。

(2)隔音:具有良好的隔音性,故廣泛使用於要求安靜之建物中。

(3)防震:石膏板隔間牆有效減輕結構物之靜載重,能達到建築物防震設計之要求。

「拋光石英磚、大理石之 壁 磚」之硬 底施工法:

1.放模記水平面  : 以錘子定出水平線。

2.壁面清潔處理  : 打底前,將舊壁面以清水清洗,並水泥砂漿刷,刷洗壁面,促使打底更牢固。

3.備料          :  以水泥砂1:3的比例混合成半混式水泥砂漿。

4.打底          : 以木鏝刀在牆面打底,徹底抹平垂直面,打底完成後需待隔日水泥砂漿泥凝固後方可再貼磁磚。

 5.規劃平面施工圖:

施工前應進行平面圖規劃,石材、馬賽克、腰帶,要先行判斷不同厚度、尺寸之施工方法。

6.檢驗產品      :

放樣前務必檢查現品之尺寸,以利進行準確放樣。

7.放樣          :

檢視現場X、Y軸尺寸是否與地磚能夠對縫。

8.黏著劑        :

將水泥與海菜粉攪伴成QQ狀,黏著劑選用樹脂、益膠泥更佳。

9.牆面抹黏著劑  :

 將黏著劑均勻塗在地面上,貼磚前再以齒狀鏝刀抹平,並刮出波浪條紋狀,以利貼磚時,黏著性更佳。

10.磁磚抹黏著劑 :

每片磁磚底部,務必抹上黏著劑,防止中空。

11.貼磚

貼磚時,調整水平與垂直線是否平整,槌柄輕敲中,發現中空時,須重新抹上黏著劑,重新貼磚。

12.切割加工

拋光石英磚為瓷化產品,需以磨輪機進行磨邊之修邊工作加工,或電動切割器,防止損料

13.填縫

貼完磚後,經過24小時後才能進行填縫,以水泥加石粉5%攪伴成本色填縫材料或白水泥填縫,拋光磚有修邊務必抹縫深1~2mm,防止縫隙變大。(禁用黑泥或有色料之填縫劑)

14.維護表面     :

抹縫完,以海綿沾上清水將磁磚擦拭乾淨,隔日待填縫劑完乾固後,以乾淨抹布擦拭表面打光亮麗,因拋光磚硬度高,不建議再打蠟於表面。

「拋光石英磚、大理石之 地 磚」之硬 底施工法:

1.放模記水平面     :以墨線定出水平垂直線。(不打掉凸出面,砂漿不可舖底超出6cm)

2.地面清潔處理     :打底前,將舊地面以清水清洗,並水泥砂漿刷,刷洗地面,促使打底更牢固。

3.備料             :以水泥砂1:3的比例混合成半混式水泥砂漿。

4.規劃平面施工圖   :施工前應進行平面圖規劃,石材、馬賽克、腰帶等造型拼磚,要先行判斷不同厚度、尺寸之施工方法。

5.地面水泥漿補強   :施工前,地面灑上水泥粉,刷洗成水泥漿,增加地面層與水泥砂漿黏著性。

6.檢驗產品         :放樣前務必檢查現品之尺寸,以利進行準確放樣。

7.放樣             :檢視現場X、Y軸尺寸是否與壁磚能夠對縫。

8.試貼磚第一次合平:將磚放置於抹平的水泥砂上,以木槌搥平,經水平儀確認後,再挖起磁磚檢視吃漿紋路,若無飽滿,再補泥砂。

9.士膏水        :水泥+海菜粉+樹脂水+水,使乾式水泥砂起水化作用。

10. 貼磚第二次補平:再次放上剛剛合好的位置,以木槌搥平,經水平儀確認後,即完成100%水平貼法。

11. 清洗表面:

每貼一排則先用海綿清洗磁磚表面。

12. 切割加工:

拋光石英磚為瓷化產品,需以磨輪機進行磨邊之修邊工作加工,或電動切割器,防止損料。

13. 填縫:

貼完磚後,經過24小時後才能進行填縫,以水泥加石粉5%攪伴成本色填縫材料或白水泥填縫,拋光磚有修邊務必抹縫深1~2mm,防止縫隙變大。(禁用黑泥或有色料之填縫劑)

14. 維護表面:

抹縫完,以海綿沾上清水將磁磚擦拭乾淨,隔日待填縫劑完乾固後,以乾淨抹布擦拭表面打光亮麗,因拋光磚硬度高,不建議再打蠟於表面。

15.瓦愣板舖蓋 :維護表面完畢後,仍需要其它工程進行,務必全部完全後,最後再拆除。

金屬工程

金屬建材:黃銅、青銅

黃銅:為銅+鋅之合金。有高延展性,用於裝飾用建材。

青銅:為銅+錫之合金。硬度高且光澤鮮明,有抗腐性及易鑄造,用於藝術品鑄造。

生鐵、熟鐵、鑄鐵的特性分析:

1.生鐵:以極高溫煉鐵時熔化的鐵水,冷凝後即是生鐵。其中含有雜質及2~4.5%的碳含量又稱 銑 鐵

2.熟鐵:以生鐵再進一步去除雜質與減低碳含量即為熟鐵。其質富延展性、韌性。常用來製作鐵管、鐵絲等建材,又稱 鍛 鐵

3.鑄鐵:含碳量2~6.67%之間的碳鐵合金,其因含有石墨,質地硬脆,易鑄造、吸震、價格便宜。常用來作汽缸殼、機械底座、齒輪等大型機件。

不銹鋼之裝飾建材表面加工處理:

1.原面加工 2.鈍面加工 3.霧面加工 4.粗砂面加工 5.細砂面加工 6.毛絲面加工 7.亮面加工 8.鏡面加工。

玻璃工程 常用玻璃:

1.平板玻璃(鈉鈣玻璃 / 普通玻璃): 優點:現貨供應、價格便宜、切割容易。 缺點:脆弱、易碎。

平板玻璃包括:

(1)平板玻璃       :透光、隔音、隔熱、擋風、防雨等功能。

(2)毛玻璃         :將平板玻璃表面處理為均勻毛面而成,具透光卻不透視且使光線柔和的特性。

(3)鏡面、白面玻璃 :磨光為了消除玻璃中的缺陷,通常用於室內裝修。

(4)彩色玻璃       :分為透明與不透明二種。可拼成各種圖樣,應用於門、窗、隔屏、天花板等。

2.花玻璃  :以玻璃液延壓而成帶有花紋圖案的平板玻璃。(花紋面朝室內安裝)

3.安全玻璃:破碎後成顆粒狀,不致構成生命危險。

安全玻璃包括:

(1)強化玻璃:將平板玻璃加熱至軟化點再急速冷卻,使表面受到壓縮,其抗衝與抗彎強度達到一般玻璃的3~5

(2)毛玻璃  :將鐵絲金屬線嵌入普通玻璃而成的磨砂玻璃(毛玻璃)。

(3)夾層膠合玻璃(防彈玻璃):以2片或以上的平板玻璃中間夾以質韌且彈性高的聚乙烯丁醛樹脂(PVB),藉由高溫、高壓而成。具透光、隔音、隔熱、阻斷紫外線及不易貫穿的特性。

(4)浮式玻璃:飄浮於熔液金屬表面上的而形成的。(浮式平板玻璃)

(5)雙層玻璃:以2片隔開的玻璃組成,四周以特殊金屬帶塗封,中間夾以無塵、潔淨之空氣而成。其特色隔音效果佳,也不會因室內與室外溫度差而形成結露。

(6)玻璃磚:與雙層玻璃相似,以2片厚約5~6mm之平板壓花玻璃組成中空的正方或長方型之磚塊。具有採光、隔音、隔熱等功能,但不能載重。

油漆塗裝

1.塗裝目的:

(1)保護物體:防濕、防鏽、防蝕、耐污、耐油、耐久。

(2)美化物體:賦彩、光澤、細緻、滑潤、維護質感。

(3)特殊目的:防熱、防火、防霉、殺菌、反射、溫變、音波發散。

2.塗料分類:

a.塗膜因素:

(1)油性:琺瑯、凡立水。

(2)水性:塑膠漆、水泥漆、乳膠漆。

(3)纖維素:拉卡系列。

(4)合成樹脂:壓克力、矽樹脂、催化劑、環氧樹脂。

(5)天然漆:蟲膠、中國漆(生、熟漆)。

b.塗膜性能:防鏽、防污、防火、耐酸、耐鹼、耐熱、亮光、平光、皺紋、殺蟲、反射、隱形。

(1)用途:木器漆、金屬護面漆。

(2)塗裝法:噴塗漆、手刷漆、靜電塗裝、高溫烤漆。

(3)塗裝狀態:厚漆、調和漆、填縫泥。

D卷 裝修工程管理

雇主對於工作場所儲存有「易燃性物料」時

應有防止太陽直接照射之遮蔽物外,並應隔離儲存、設置禁止煙火之警告標誌及適當之滅火器材。

雇主對於「機械器具」,應有安全防護設備標準規定辦理: ( 5種 )

1.動力衝剪機械

2.手推刨床

3.木材加工圓盤鋸

4.推高機

5.研磨機

6.其它經由中央主管機關指定。

室內裝修施工中職業災害之「缺氧及有害氣體中毒、感電」的種類分析:

(1)缺氧及有害氣體中毒之災害種類:配管、現場配合施工、塗裝牆面。(密閉空間)

(2)感電之災害種類:

供電設備絕斷、電動破碎機破除工作、安裝骨架吊筋、安裝雙向水平角鐵、安裝骨料、封板、管線尺寸作業、木作施工。

雇主依規定設置「護欄」之辦理

1.高度應於90cm以上,並包括上欄杆、中欄杆、腳趾板及杆柱等構材。

2.以木材構成者之規定:

(1) 上欄杆應平整,且其斷面應於30cm²以上。

(2) 中欄杆斷面應於25 cm²以上。

(3) 腳趾板寬度應於10cm以上,厚度1cm 以上,並密接於地(或地板)面舖設。

(4) 杆柱其斷面應於30 cm²以上,間距不得超過2m

3.以鋼管構成者,上欄杆、中欄杆、腳趾板及杆柱之直徑均不得小於3.8cm,杆柱間距不得超過2.5m

雇主對於「油漆」作業場所:應有適當之通風換氣,以防易燃或有害氣體之危害。

雇主對於使用「梯式施工架」立木之梯子,應符合之規定:

(1).具有堅固之構造。

(2).其材質不得有顯著之損傷、腐蝕等。

(3).梯腳與地面之角度應在75°以內,且兩梯腳間有繫材扣牢。

雇主依規定「砂、石」等之堆放之辦理

1.不得妨礙勞工出入,並避免於電線下方或接近電線之處。

2.置於座板或墊板之上,並視土壤之性質埋入地下至必要之深度,使每一梯子之二立木平穩落地,並將梯腳適當紮結。

3.以一梯連接另一梯增加其長度時,該二梯至少應疊接1.5m以上,並紮結牢固。

雇主對於「袋裝材料」之儲存規定辦理

(1) 堆放高度不得超過10層。

(2) 至少每2層交錯一次。

(3)  5以上部分應向內退縮,以維持穩定。

(4) 交錯方向易引起材料變質者,得以不影響穩定之方式堆放。

雇主對於「磚、瓦、木塊或同類材料」之堆放規定辦理

應置放於穩固、平坦處,其高度不得超過1.8m,儲存位置鄰近開口部分時,應距離該開口部分2m以上。

雇主對於「管 料」之儲存規定辦理

1.應儲存於堅固而平坦之台架上,並預防尾端突出、伸展或滾落。

2.應依規定大小及長度予以分別排列,以便取用。

3.應分層疊放,每層中置放一隔板,以均勻壓力,並有效的防止管料滑出。

4.管料之置放,應避免在電線上方或下方。

雇主對於結構物之「牆 壁 拆 除」規定辦理

1.自上至下,逐步拆除。

2.上端無支撐之牆壁拆除,應以支撐、繩索等控制,避免其任意倒塌。

3.拉倒方式進行拆除,應使勞工站立於安全區外,並防範破片之飛擊。

4.無法設置安全區時,應設置承受台、施工架或採取適當防範措施。

雇主對於結構物之「樓 板 拆 除」規定辦理

(1).拆除作業中,勞工須於作業場所行走時,應採取防止人體墜落及物體飛落之防護措施。

(2).卸落拆除物之開口邊緣,應設護欄。

(3).拆除樓板後,其底下四周應加圍柵。

建築設備篇

建築物內需接「緊急電源」之設備(例舉6個)

(1).火警自動警報設備。(2).緊急廣播設備。(3).地下室排污水抽水機。(4).電動消防水泵或撒水泵。

(5).排除因火災而產生濃煙之排煙設備。(火災排煙設備) (6).避難與消防用專用昇降機。(7).緊急照明燈。(8).出口標示燈。(9).緊急用電源插座。

(管系形式) 自動撒水設備裝置形式

(1).密閉溼式:平時管內貯滿高壓水,作用時即時撒水。

(2).密閉乾式:平時管內貯滿高壓空氣,作用時先排空氣,繼即撒水。

(3).開放式  :平時管內無水,用火警感應器啟動控制閥,使水流入管系撒水。

(4).預動式  :平時管內貯滿低壓空氣,以感知裝置啟動流水檢知裝置,且撒水頭動作時即撒水。

(撒水頭 與 結構體) 撒水頭裝置位置與結構體之關係規定

(1).撒水頭之迴水板,應裝置成水平,但樓梯上得與樓梯斜面平行。

(2).撒水頭之迴水板與屋頂板,或天花板之間距不得小於8cm,且不得大於40cm。

(3).撒水頭裝置於樑下時,迴水板與樑底之間距不得大於10cm,且與屋頂板,或天花板間部不得大於50cm 。(加上樑深)

(4).撒水頭四週,應保持60cm以上之淨空空間。

(5).撒水頭側面有樑時,應依下表規定裝置之。

撒水頭與樑側面

淨距離(cm)

1

30

31

60

61

75

76

90

91

105

106

120

121

135

136

150

151

165

166

180

迴水板高出樑底面

尺寸(cm)

0

2.5

5

7.5

10

15

17.5

22.5

27.5

35

(6).撒水頭迴水板與其下方隔間牆頂或櫥櫃頂之間距,不得小於45cm

(7).撒水頭裝在空花型天花板內,對熱感應與撒水皆有礙時,應用定格溫度較低之撒水頭。

免設「撒 水 頭」之房間

(1).洗手間、浴室、廁所。

(2).室內太平梯間。

(3).防火構造之電梯機械室。

(4).防火構造之通信設備室及電腦室,具有其它有效滅火設備者。

(5).貯存鋁粉、碳酸鈣、磷酸鈣、鈉、鉀、生石灰、鎂粉、過氧化鈉等遇水將發生危險之化學品倉庫或房間。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

消防安全設備設置

各類場所消防安全設備

1.滅火設備:指以水或其它滅火藥劑滅火之器具或設備。

2.警報設備:指報知火災發生之器具或設備。

3.避難逃生設備:指火災發生時為避難而使用之器具或設備。

4.消防搶救上之必要設備:指火警發生時,消防人員從事搶救活動上必需之器具或設備。

5.其它經由中央主管機關認定之消防安全設備。

滅火設備種類

(1).滅火器、消防砂。

(2).室內消防栓設備。

(3).室外消防栓設備。

(4).自動撒水設備。

(5).水霧滅火設備。

(6).泡沫滅火設備。

(7).二氧化碳滅火設備。

(8).乾式滅火設備。

警報設備種類

 (1).火警自動警報設備。(2).手動報警設備。(3).緊急廣播設備。(4).瓦斯漏氣火警自動警報設備。

避難逃生設備種類

 (1).標示設備    :出口標示燈、避難方向指示燈、避難指標。

(2).避難器具    :指滑台、避難梯、避難橋、救助袋、緩降機、避難繩索、滑杆及其他避難器具。

(3).緊急照明設備。

出口指示燈」裝設高度應距樓地板面1.5m以上,且設於出入口上方規定

(1).通往戶外之防火門。 (2).通往安全梯及排煙室之防火門。(3).通往另一防火區劃之防火門。 (4).居室通往走廊或通道之出入口。

招牌廣告及樹立廣告管理辦法

招牌廣告及樹立廣告」,免申請雜項執照

(1).正面式 招牌廣告縱長未超過2m者。

(2).側懸式 招牌廣告縱長未超過6m者。

(3).設置於地面 之樹立廣告高度未超過6m者。

(4).設置於屋頂 之樹立廣告高度未超過3m者。

 室內裝修勞工安全衛生管理

工程管理」之目標

重要排序: (1).安全衛生 (2).環保 (3).工期 (4).品質 (5).成本 (6).消防防災

工程管理之目標除要提高工程品質外,還需達成確保安全衛生完善、勞工作業安全無虞、工地環境保護完善、不生污染、工期進度

掌控合宜、成本控制良好、消防防災措施完善,符合消防法規之規定等目標。

火災種類

1.甲(A)類火災:一般可燃性固體遇高溫而引起的火災,如紙類、木製品、橡膠、衣物、家具等。使用大量“”為最好的抑制劑。

2.乙(B)類火災:可燃性液體,如油脂、油漆、汽油、若使用水,則火及可燃性液體會順勢流竄而擴大。應使用“乾粉、二氧化碳”為抑制劑。

3.丙(C)類火災:即電氣設備因通電而引起之火災。在未切斷電氣前,若使用水,則會引起感電的危害。應使用“二氧化碳、非導電性多用途乾粉”等為抑制劑。

4.丁(D)類火災:即禁水性物質(化學物品)或可燃性金屬所引起之火災,如鉀、鈉、鎂等。若使用水,則反會引起爆炸等之危害。應使用“D類化學物品專用乾粉”作為抑制劑。

室內裝修作業中常見之危害物質

(1).勞工安全衛生設施規則中所稱危險物:係指爆炸性物質、著火性物質、氧化性物質、易燃液體、可燃性氣體等物質。

(2).室內裝修作業中常見之危險物質:如二甲苯(油漆溶劑中)、乙炔、氧氣桶、汽油、松節油等。

固定梯」使用安全措施規定事項

(1).固定梯 應具有堅固之構造,等間隔設置踏條,並有防止梯子移位之措施。

(2).固定梯 之使用不得有防礙工作人員通行之障礙。

(3).固定梯踏條與牆壁間 應保持16.5cm以上之淨距,固定梯之頂端應突出板面60cm以上。

(4).固定梯梯長 連續超過6m時,應每間隔9m以下設一平台,並應於距梯底2m以上部分,設置護籠或其他保護裝置。如:煙囪。

工作場所「護欄」設置

(1).護欄高度應於90cm以上,並包括「上欄杆、中欄杆、腳趾板及杆柱」等構材。

(2).以鋼管構成者,其上欄杆、中欄杆及杆柱之直徑均不得小於3.8cm,杆柱間距不得超過2.5m

(3).應使整個護欄具有抵抗於上欄杆之任何一點,於任何方向加以75kg之荷重,而無顯著變形之強度。

物料儲存、搬運與處置:對於營造用物料之存放磚、瓦、木塊等材料之堆放及袋裝材料(如水泥)之存放。

1.對於「營建用物料」之儲存、堆積應於適當地點並規劃物料堆放區,堆放區四周加以標示,且不得影響照明及阻礙交通通道或出入口。營建用物料之儲存、堆積、排列,應井然有序且不得儲存於距庫門或昇降機2m範圍以內或妨礙交通之地點。

2.對於「磚、瓦、木塊或同類材料」之堆放,應置放於穩固、平坦之處,整齊緊靠堆置,其高度不得超過1.8m,儲存位置鄰近開口部分時,應距離該開口部分2m以上。

3.雇主對於「袋裝材料」之儲存規定辦理:

(1) 堆放高度不得超過10層。

(2) 至少每二層交錯一次。

(3)  5層以上部分應向內退縮,以維持穩定。

(4) 交錯方向易引起材料變質者,得以不影響穩定之方式堆放。

勞工安全衛生設施規則

特別高壓:34500 V以上。

高壓:(1) 600 V ~ 34500 V (交流電AC), (2) 750 V ~ 34500 V (直流電 DC)。

低壓:(1) 600 V 以下    (交流電AC), (2) 750 V以下     (直流電 DC)。

(給水管) 給水系統管逕大小規定

衛生設備

管徑mm

大便器 (沖水閥)

25

廚房水盆 (公共用)

19

廚房水盆 (家庭用)

13

浴盆

13

淋浴

13

拖布盆

13

小便器 (水箱)

13

小便器 (沖水閥)

13

大便器 (水箱)

10

洗臉盆

10

飲水機

10

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

常用估價單位

1.尺、式:櫥櫃、化妝台、書桌、衣櫃、隔屏。

2.坪、式:壁紙、壁布、塑膠地磚、釘天花板、釘壁板工程。

3.才、式:布窗簾、紗簾、百葉窗、垂直簾、壓克力玻璃、明鏡。

4.張、台:活動傢俱、茶几、辦公桌、座椅。

5.組、式:餐桌椅、沙發椅、櫥俱。

6.坪、㎡、式:泥水工程、砌磚工程。

7.坪、才    :地毯、石材。

8.樘、式    :門窗工程。

9.  件      :裝飾品、字畫、陶瓷。

10. 式      :拆除、搬運、清潔工程。

11. 坪、式、造價百分比:設計、監工費。

------------------------------------------------------------------------------------------------------------------------------------------

94年度第三梯次建築物室內裝修工程管理乙級技術士

一、配分比:

項目

法規

繪圖

消防

估價

工料

管理

項目施工

與其他

合計

比重

15%

25%

5%

15%

5%

10%

25%

100%

上午考試時間3.5 hr. 配分比 55%

下午考試時間3 hr.   配分比 45%

二、題目概要:

  1. 1.  法規:室裝管理規則共39條

(1)專業技術人員申領登記證時應檢附的文件?

(2)申請室裝審核時應檢附之圖說文件?

(3)室裝如有涉及到建築物分間牆變更時應該?

  1. 2.  繪圖:

(1)輕鋼架隔間牆與R.C收頭處之大樣 Scale:1/3

(2)石板地坪硬底大樣繪製與說明適用時機和施工程序 Scale:1/5

(3)木隔間剖立面大樣繪製 Scale 1/3

(樓高300,版厚12,角材3x6,矽酸鈣板9mm)

  1. 3.  消防:依附圖之圖例,說明為何種設備

  1. 4.  估價:依附圖估價,(注意一定要帶計算機,不然會像我用手算到爆….)

(1)兩間小孩房之天花版壁紙與壁面乳膠漆粉刷坪數

(天花高260,D1 90x210,W1 160x160,C40x30,外牆20,內牆10….)

(2)主臥房地坪

  1. a.  企口木地板面積?
  2. b.  橫縱向角料支數?
  3. c.  膠合板使用片數?

  1. 5.  工料:常見工程項目以”式”為單位,舉4~5例

  1. 6.  管理:

(1)2m高架作業台設置注意事項,舉5例?

(2)現場施工過程中於勞安衛的觀點應注意事項,舉3例

  1. 7.  項目施工與其他:

(1)鋁門窗於安裝時應注意事項?

(2)放樣時應注意事項?

(3)塗裝時產生缺陷的原因,列舉5項?

(4)直接排水與間接排水的差異

  1. a.  繪示意簡圖
  2. b.  舉出差異處
  3. c.  水壓試驗的目的與試程序

接地施工現場照

DSCF1079

DSCF1080

DSCF1094

DSCF1097

DSCF1098

室內設計專案流程

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

室內設計圖代繪流程

存水彎

存水彎

軟硬底地面施工法

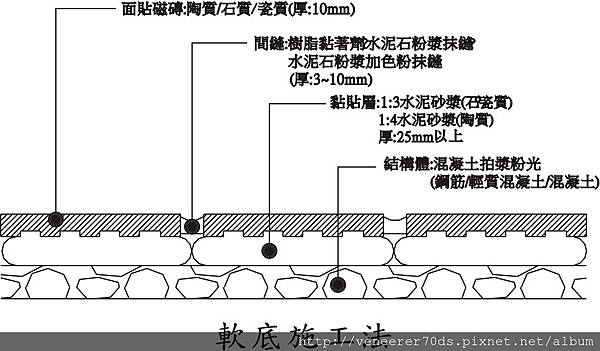

軟底施工

硬底施工

輕鋼架隔間施工圖

輕隔間

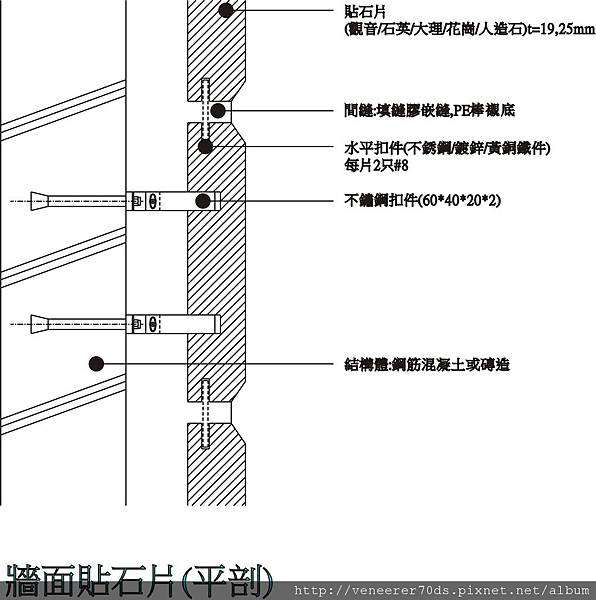

壁面貼石磚乾式工法

牆面貼石片平剖

牆面貼石片立剖

名詞釋義 - 術科D卷

第7條 本規則名詞定義如左:

1. 開關    :用以「啟斷」、「閉合」電路之裝置。

2. 接戶開關:凡能同時啟斷進屋線各導線之開關又名“總開關”。

3. 分路    :係指最後一個過電流保護裝置與導線出線口間之線路。

4. 分路開關:用以啟閉分路之開關。 (迴路)

5. 幹線    :由總開關接至分路開關之線路。

6. 導線    :用以傳導電流之金屬線纜。

7. 安培容量:以安培表示之導線容量。

8. 實心線  :由單股裸線所構成之導線,又名單線。

9. 絞線    :由多股裸線扭絞而成之導線,又名撚線。

10. 連接盒 :設施木槽板、電纜、金屬管及非金屬管時用以連接或分岐導線之盒。

11. 出線盒 :設施於導線之末端用以引出管內導線之盒。

12. 敷設面 :用以設施電路之建築物面。

13. 出線頭 :凡屬用電線路之出口處並可連接用電器具者又名出線口。 (網路、電視、電話線....)

14. 金屬管 :以金屬製成用以保護導線之管子。

15. 管子接頭:用以連接專線管之配件。

16. 管子彎頭:彎曲形之管子接頭。

17. 明管   :顯露於建築物表面之導線管。

18. 暗管   :埋藏於建築物內部內導線管。

19. 接戶線 :由屋外配電線路引至用戶進屋點之導線。

20. 進屋線 :由進屋點引至電度表或總開關之導線。

21. 單獨接戶線:單獨而無分岐之接戶線。

22. 共同接戶線:一端接有連接接戶線之接戶線。

23. 連接接戶線:自共同接戶線分岐而出之接戶線,包括簷下線路。

24. 高壓接戶線:以3300伏級以上高壓供給之接戶線。

25. 低壓接戶線:以600 伏以下電壓供給之接戶線。

26. 共同中性線:以兩種不同之電壓或不同之供電方式共用中性線者。

27. 配(分)電箱 (以下簡稱配電箱) :具有框架、箱體及門蓋,並裝置電氣設備。

28. 配電盤    :具有框架、箱體、板面及門蓋,並裝置電氣設備及機器之落地型者。

29. 斷路器    :於額定能力內,電路發生過電流時,能自動切斷該電路,而不致損及其本體之過電流保護器。

30. 分段設備  :藉其開啟可使電路與電源隔離之裝置。

31. 馬達開關  :以馬力為額定之開關,在額定電壓下,可啟斷具有與開關相同額定馬力之電動機之最大過載電流。

32. 管槽      :為容納導線、電纜或匯流排而設計,得為金屬或絕緣物製成,包括可撓性金屬管、 EMT管、地下管槽、地板管槽、表面管槽、導線槽及匯流排槽等。

33. 導線槽    :容納或保護導線和電纜等,具有可掀開蓋子之管槽。

34. 匯流排槽  :容納裸露或絕緣匯流排之管槽。

35. 防爆電具  :一種封閉之裝置可忍受其內部特殊氣體或蒸氣之爆炸,並可阻止由於內部火花、飛弧或氣體之爆炸,而引燃外部周圍之易燃性氣體。

36. 對地電壓  :對接地系統而言,為一線與該電路之接地點,或被接地之導線間之電壓。對非接地系統而言,則為一線與其他任何線間之最大電壓。

三七、接地  :線路或設備與大地或可視為大地之某導電體間有導電性之連接。

三八、被接地:被接於大地或被接於可視為大地之某導電體間有導電性之連接。

三九、被接地導線:系統或電路導線內被接地之導線。

四○、接地線:連接設備、器具或配線系統至接地極之導線。

四一、多線式電路:指單相三線式、三相三線式或三相四線式電路。

四二、雨線  :自屋簷外端線,向建築物之鉛垂面作形成45°夾角之斜面;此斜面與屋簷及建築物外牆三者相圍部分

屬雨線內,其他部分為雨線外

塗裝的目的在於

一、保護材質增加耐久性及實用性。

二、賦予木器之美觀並提高價值。

木材之天然材質纖維很不均勻、且具多孔性,易受天候影響而發生乾燥、膨脹、扭曲等現象;也易受黴菌及蟲蛀之影響而有發黴及腐爛等情況發生。所以如果在木器上塗上一層漆膜,即可耐水、油、熱及化學藥劑等侵害、腐蝕,並可方便清潔。

三、塗裝步驟

A、工作物表面修整:工作物在加工完成後,各種可能之刀痕、機械加壓痕跡或污漬等,均須以砂紙耐心研磨,務使表

面光滑平整。

B、著色處理:視材料狀況而定、若有木色不均勻之情況,可進行著色處理。

C、一度底漆:一度底塗之目的在於使木面膠固,並填充木材間孔隙,以防止上層漆及著色被木材孔隙水分破壞及防止木材本身吐油破壞漆層。

D、磨掉纖毛:一度底塗後,木料表面纖毛凸起,需以#200至240號砂紙砂磨。

E、二度底漆:又稱砂磨用底漆,含有研磨性顏料,經噴、刷於木面後,形成極薄一層之漆膜,用#200至240號砂紙砂磨後會有白色粉末產生,使木面非常光滑,以利上層漆繼續塗裝

                            本步驟可重覆二至三次效果更佳。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

第    7

各類場所消防安全設備如下:

一、滅火設備:指以水或其他滅火藥劑滅火之器具或設備。

二、警報設備:指報知火災發生之器具或設備。

三、避難逃生設備:指火災發生時為避難而使用之器具或設備。

四、消防搶救上之必要設備:指火警發生時,消防人員從事搶救活動必需之器具或設備。

五、其他經中央消防主管機關認定之消防安全設備。

第    8

滅火設備種類如下:

一、滅火器、消防砂。

二、室內消防栓設備。

三、室外消防栓設備。

四、自動撒水設備。

五、水霧滅火設備。

六、泡沫滅火設備。

七、二氧化碳滅火設備。

八、乾粉滅火設備。

第    9

警報設備種類如下:

一、火警自動警報設備。

二、手動報警設備。

三、緊急廣播設備。

四、瓦斯漏氣火警自動警報設備。

第   10

避難逃生設備種類如下:

一、標示設備:出口標示燈、避難方向指示燈、觀眾席引導燈、避難指標

二、避難器具:指滑臺、避難梯、避難橋、救助袋、緩降機、避難繩索、

    滑杆及其他避難器具。

三、緊急照明設備。

第   11

消防搶救上之必要設備種類如下:

一、連結送水管。

二、消防專用蓄水池。

三、排煙設備 (緊急昇降機間、特別安全梯間排煙設備、室內排煙設備)

四、緊急電源插座。

五、無線電通信輔助設備。

C、一度底漆:一度底塗之目的在於使木面膠固,並填充木材間孔隙,以防止上層漆及著色被木材孔隙水分破壞及防止木材本身吐油破壞漆層。

D、磨掉纖毛:一度底塗後,木料表面纖毛凸起,需以#200至240號砂紙砂磨。

E、二度底漆:又稱砂磨用底漆,含有研磨性顏料,經噴、刷於木面後,形成極薄一層之漆膜,用#200至240號砂紙砂磨後會有白色粉末產生,使木面非常光滑,以利上層漆繼續塗裝;本步驟可重覆二至三次效果更佳。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

、營建法規

試列舉10種與建築物室內設計與室內裝修工程管理之相關法規名稱 ?

:  (1)建築法 (2)建築技術規則 (3)建築物室內裝修管理辦法 (4)公寓大廈管理條例

(5)消防法 (6)都市計畫法 (7)供公眾使用建築物範圍 (8)勞工安全衛生法

(9)各類場所消防安全設備設置標準 (10)噪音管制法 (11)空氣污染防制法

(12)營造業管理規則 (13)廢棄物清理法

二、何謂「室內裝修」? 請依法規說明之。

所謂「室內裝修」,指固著於建築物構造體之天花板、內部牆面或高度超過1.2公尺固定於地板之隔屏或兼作櫥櫃使用之隔屏之裝修施工,或分間牆之變更。

但不包括壁紙、壁布、窗簾、傢俱、活動隔屏、地氈(地毯)、等黏貼及擺設

(即可活動之物品)。

三、試說明哪些建築物室內裝修須申請審核 ?

答:

1.供公眾使用建築物或經內政部認定之非供公眾使用建築物之室內裝修

 2.非供公眾使用建築物變更為供公眾使用or原供公眾使用建築物變更為他種供公眾使用建築物。

以上應辦理變更使用執照涉室內裝修者,室內裝修部份應合併共同變更使用執照辦理。

四、試說明申請室內裝修審核之程序及文件為何 ?

答:申請室內裝修審核時,應檢附下列圖說文件 :

    1. 申請書。

    2. 建築物權利證明文件。

    3. 前次核准之使用執照之平面圖、室內裝修平面圖、或申請建築執照之平面圖。

      (但經由直轄市、縣(市)主管建築機關查明檔案資料確實無前次核准使用執照之平面圖或室內裝修平面圖,得經由開業建築師簽證符合規定之現況圖替代之)。

    4. 室內裝修圖說。

PS. 前述第三項之現況圖應載明裝修樓層現況之防火避難設施、消防安全設備、防火區劃、主要構造位置圖說,其比例尺不得小於1/200。之後將上述文件、書類送當地主管建築機關申請審核。

五、室內裝修圖說應由誰簽證 ? 又如涉及公共安全時由誰簽證 ?

: 1、室內裝修圖說應由開業之建築師(建築師事務所)或專業設計技術人員(室內裝修公司)署名負責。(須有國家檢定認證之專業執照)

2、但因建築物之分間牆(隔間牆)位置變更、增加或減少經由審查機構認定涉及公共安全時,應經由開業建築師簽證負責。(與現況圖說有所不符者)。

六、室內裝修圖說包括哪些 ?

    1. 位置圖:註明裝修地址、樓層、所在位置,比例尺寸不得小於1/500。

    2. 裝修平面圖:註明裝修部份之各種用途、尺寸及材料使用,比例尺寸不得小於1/100。

    3. 裝修立面圖:註明裝修之各部份高度及各部份材料,比例尺寸不得小於1/100。

    4. 裝修剖面圖:註明裝修之各部份高度、內部設施及各部份材料,比例尺寸不得小於1/100

    5. 裝修詳細圖(大樣詳圖/細部圖):註明各部份之尺寸構造及材料,比例尺寸不得小於1/30

七、請問主管建築機關或審查機構之室內裝修審查項目為何 ?

1、申請圖說文件應齊全。

2、裝修材料及分間牆構造應符合建築技術規則。

3、不得妨害或破壞防火避難設施、防火區劃、主要構造。

       當地主管機關即為縣(市)政府,中央即為內政部

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

八、請問室內裝修施工於何種狀況得一次報驗 ?

:其室內裝修業者是否按照核准圖說施工;但因如施工前或施工期間中變更設計,應依「建築物室內裝修管理辦法」申請辦理審核。但若是不變更到防火避難設施、防火區劃、不降低原使用裝修耐燃材料級數等級或分間牆構造之防火時效者,可於竣工後,備其第30條規定圖說,一次報驗。(各項防火證明、甲級耐然時效為1小時)。

九、請問如何申請核發室內裝修審查合格證明 ?

申請室內裝修之建築物其範圍用途為住宅或申請樓層之樓地板面積符合下列規定之一,且在裝修範圍內以一小時以上防火時效之防火牆、防火門窗之區劃分隔,

其未變更防火避難設施、防火區劃、消防安全設備及主要構造者,得經第8條之規定,審查人員查核室內裝修圖說並簽證負責後,方可進行施工。

竣工後,檢附申請書、建築物權利證明文件及經審查人員檢驗合格簽證之檢查表,送至直轄市、縣(市)主管建築機關申請合格證明。

其樓地板面積允許值:

 1.  十樓以下及地下各樓層,室內裝修部份之樓地板面積為300㎡以下者。

 2.  十一樓以上各樓層,室內裝修部份之樓地板面積為100㎡以下者。

 前項裝修範圍貫通二層以上者,應累加合加,且合計值不得超過任一樓層之最小允許值。

十、請問室內裝修工程完峻後,如何申請竣工查驗 ?

:室內裝修工成完峻後,應由建築物起造人(營造承包商)、所有權人或使用人(業主)會同室

內裝修業者向原申請審查機關或機構(開業之建築師)申請竣工查驗合格證明。

再向直轄市、縣(市)主管建築機關申請合格證明。

裝修新建之建築物的室內裝修業者應領得使用執照及室內裝修合格證明後,方可使用。

若要向直轄市、縣(市)主管建築機關或審查受理室內裝修峻工查驗之機構申請峻工查驗合

格證明時,應於7內指派查驗人員前往現場檢查。

經查核與驗章圖說相符者,檢驗人員簽證後,應於5內核發合格證明。

對於不合格者,應通知建築物起造人(營造承包商)、所有權人或使用人(業主)限期修改,

逾期未修改者,審查機構應申報請當地主管建築機關查明處理。

室內裝修涉及消防安全設備者,應由消防主管機關於核發室內裝修合格證明前完成消防

安全設備竣工查驗。

十一、請問室內裝修申請竣工查驗時應檢附哪些圖說文件?

1.申請書。

2.原領室內裝修審核合格文件。

3.室內裝修竣工圖說。

4.其它經由內政部指定之文件。

十二、請問「建築物室內裝修管理辦法」之法源依據之制定與實施日期為何 ?

1.依建築法之第77條之2第4項規定訂定。

2.民國85年5月29日公布實施。

十三、解釋下列名詞

1. 分間牆:分隔建築物內部空間之牆壁。

2. 分戶牆:分隔住宅單位與住宅單位or住戶與住戶or不同用途區劃間之牆壁。

3. 承重牆:承受本身重量及本身所受地震、風力外力並承載及傳導其它外壓力及載重之牆壁。

4. 帷幕牆:構架構造建築物之外牆,除承受本身重量及其所受地震、風力外,不再承載或傳導其他載重之牆壁。

5. 不燃材料:混凝土、磚or空心磚、瓦、石料、鋼鐵、鋁、玻璃、玻璃纖維、礦棉、陶瓷品、砂漿、石灰、

及其他經中央主管建築機關(內政部)認定符合耐燃一級之不因火熱引起燃燒、熔化、破裂變形及產生有害氣體之材料。

6.  耐火板:木絲水泥板、耐燃纖維板、耐燃石膏板及其他經中央主管建築機關認定符合耐燃二級之材料。

7. 耐燃材料:耐燃合板、耐燃纖維板、耐燃塑膠板、石膏板及其他經中央主管建築機關認定符合耐燃三級之材料。

8. 防火時效:建築物主要結構構件、防火設備及防火區劃構造遭受火災時可耐火之時間。

9. 阻熱性:在標準耐火試驗條件下,建築結構當其一面受火時,能在一定時間內,其非加熱面溫度不超過規定值之能力。

10. 避難層:具有獨立出入口通達基地地面或道路之樓層。

十四、請問防火設備種類有哪些 ?

1. 防火門窗。

2. 裝設於防火區劃或外牆開口處之撒水幕,經中央主管建築機關認可具有防火區劃或外牆同等以上之防火性能者。

3.其他經中央主管建築機關認可具有同等以上之防火性能者。

十五、何謂防火區劃 ? 又貫穿防火區劃之風管應如何處理 ?

1.

防火構造建築物總樓地板面積在1500㎡以上者,應按每1500㎡,設有一具有1小時以上之防火時效之牆壁、防火門窗等防火設備與該處防火構造之樓地板區劃分隔。

防火設備應具有1小時以上之阻熱性前項應予區劃範圍內,如備有自動滅火設備者,得免計算其有效範圍樓地板面積之1/2。

2.

貫穿防火區劃牆壁或樓地板之風管,應在貫穿部位任一側之風管內裝設防火閘門火閘板,其貫穿部份合成之構造,並應具有1小時以上之防火時效(如:填充發泡)。

貫穿防火區劃牆壁或樓地板之電力管線、通訊管線、給排水管線、管線匣等應與貫穿部份合成之結構,應具有1小時以上之防火時效。

十六、請問各種設備開關控制箱若設置於防火區劃牆壁時,應如何處理 ?

 : 各種電氣、給排水、消防、空調等設備之開關控制箱若設置於防火區劃牆壁時,應以不破壞牆壁之防火時效之方式施作。(施作完後牆壁應具有1小時之防火時效)。

十七、請問高層建築物之各種配管材料之限制為何 ? 又管線如貫穿防火區劃其孔隙應如何處理 ?

1. 高層建築物之各種配管管材應以不燃材料製成,或使用具有同等防火效能。

2. 貫穿防火區劃之孔隙應使用防火材料(發泡劑)填滿火設置防火閘門(甲種防火門)。

十八、請問哪些場所,其管理權人應使用附有防燄標示之地毯、窗簾、布幕、展示用廣告板及其他指定之防燄物品?

: 地面樓層達11層以上之建築物、地下建築物及中央主管建築機關指定之場所。

、室內環境控制

何謂表面結露 ? 何謂內部熱橋現象 ? 試述結露的防止措施為何 ?

1. 冬天的室內空氣與隔熱性較差的外壁(如窗戶之玻璃面)接觸時,其溫度降至露點以下時,即會在室內表面產生結露—稱為 [表面結露]。

2. 若結露發生在外壁內部時,則稱 [內部結露]。且產生結露時,會汙損壁面裝修材料,並促使裝修材料的劣化。

3. 為壁體中隔熱性能良好材料,其橫斷面(平剖)中有熱傳導率大的鋼材等金屬材料時,其內外間因溫度差而產生的熱流,會集中由此部份通過,此稱 [熱橋現象(熱傳導)]。

4.

防止表面結露 : 盡可能的對室內發生的水蒸氣予以排除(除濕)、(如藉由換氣方法排除)。

防止內部結露 : 制止室內壁面之溫度降低 (暖氣) 。

防止熱橋現象 : 壁面內部或屋頂擱層做適當之防水層以制止水蒸氣的侵入。

請問空氣調節之定義為何 ? 空氣調節之四要素為何 ? 其目的 ? 試述空氣調節之溫度與風速之計畫為何 ?

定義 : 配合使用目的,處理室內或特定場所內空氣之溫度、濕度、氣流分布維持室內清淨的空氣品質。

四要素 :

a. 溫度(維持適當的溫度值) : 人體舒適健康的溫度環境 - 夏天25℃~28℃,冬天21℃~23℃。

b. 濕度(維持適當的濕度值) : 人體舒適健康的濕度環境 - 夏天50~60%RH,冬天45~55%RH。

c. 氣流(維持適當的空氣流動) : 人體舒適的氣流風速 - 0.3m/sec以下。

d. 淨化(維持室內清淨的空氣品質) : 讓室內保持無塵埃無惡臭,並以換氣獲取氧氣。

目的 :

a. 達到適當的溫度、溼度。

b. 安靜的空氣對流。

c. 適當的防止幅射熱。

d. 新鮮、健康、無菌、無臭、無塵埃、無毒、乾淨的空氣。

計畫 :

a. 使的室內應有適當之循環氣流。

b. 不發生擊流。

c. 送風口與排風口之路徑不宜有短路。

d. 溫度梯度差異儘量小。(溫差)

e. 傢俱不宜放置在可能發生障礙的地點。

f. 居住空間內不宜有停滯部份。

試述空調之型式有哪幾種 ?

中央式-

1. 全氣式 : 中央空調箱單風管方式、中央空調箱雙風管方式。

2. 水與空氣併用方式 : 各層空調箱單風管方式、風管機(F.C.U)併用風管方式、誘導機方式(I.D.U)。

3. 全水式 : 風管機方式(F.C.U)。

冷媒式 : 箱型冷氣機、分離式冷氣機、窗型冷氣機。(個別式、局部式)

何謂冷凍噸(R.T)  ? 何謂美式冷凍噸(U.S.R.T) ? 何謂BTU ? 何謂E.E.R ?

1. 1RT=3320 kcal/hr

2. 1USRT=3024 kcal/hr

3. 1BUT是使1磅的水升高華氏溫度1度的所需的熱量,為冷氣能力的計算單位之一。

4. EER值為能源效率比值,EER=冷房能力 / 消耗電力,EER值愈高則表示冷氣機愈強冷,愈省電。

--------------------------------------------------------------

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

 --------------------------------------------------------------

何謂冷房負荷 ? 冷房負荷之種類為何 ?

1. 為了保持室內在一定基準溫、濕度條件下,所需去除的熱量稱之。

2.

    a. 外部發生熱 : 傳導熱(屋頂、天花板、牆壁、窗戶)、幅射線熱(玻璃窗)、對流熱(間隙風、換氣)。

    b. 室內發生熱 : 人體(體熱)、電氣設備熱(照明燈光、電氣製品)、熱源(瓦斯燃燒器具)。

另一版本 : 冷房負荷 = 全冷負荷(總)-室內負荷

a. 外周負荷 : 軀體貫流熱、玻璃貫流熱、間隙風流入熱

b. 內部負荷 : 照明發熱、人體發熱、機械發熱裝置負荷 : 新鮮外氣負荷、其他裝置負荷。

 CLn (冷房負荷) =A x U   A : 空調之樓地板面積,U : 單位樓地板面積之冷房負荷

何謂照明器具型送風口 (TROFA) ?

為達到節省能源且又易使人達到舒適之境界的方法或方式,所採用的空調出風口,一般以「系統天花板」的方式配置為多,且大多用於辦公室、商場等大型場所。

其特點 :

1. 增加燈具的壽命,使燈管溫度一定,效率好。

2. 直接利用回風來控制排氣的熱,使其不會吹向室內而影響室內的空調效果。

3. 室內設計,使管道成有系統的配置(天花板),利於隔間。

何謂空調之風管 ? 且風管型式有哪幾種 ? 其如何解決「結露現象」?

1. 空調系統中,連接送風機並將冷(暖)空氣送至室內各角落之管道稱之。

2. 種類 : 方型(錏管)、旋愣型(軟管)二種。

3. 為避免冷(暖)空氣運送期間,管外壁會有「結露現象」,而造成滴水破壞天花板之面板,因此,通常會用泡綿與錫箔紙包覆管之外壁,以達保溫、防溼不致滲至外壁。

試述照明的方法與照明方式各為何?

1. 照明方法 :

a. 全面照明

b. 局部照明

c. 全面與局部照明併用

d. 局部之全面照明

e. 投光照明

2. 照明方式 :

a. 直接照明(上方0~10%,下方100~90%)

b. 半直接照明(上方10~40%,下方90~60%)

c. 全面漫射(上方40~60%,下方60~40%)

d. 半間接照明(上方60~90%,下方40~10%)

e. 間接照明(上方90~10%,下方10~0%)

何謂「系統天花」(系統天花板) ? 其構成要素及型式各為何 ?

1. 主要乃將天花板部位所具有之照明器具、空調及其它設備終端器具、配線、配管、天花板材等一切資材系統化,以達到工法合理化、降低造價、輕量化等目的。

一般而言,以構成之要素多在工廠預先加工完畢,運至現場時,只需加以安裝即可。

2. 其構成要素為:

A. 分割:線型(Line Type)、十字型(Cross Type)、單元型(Unit Type)。

B. 構造:內裝材(支架、舖底材、表面材)。

   器具:反射板、盲板、安定器箱、Socket座(插座)。

C. 配線:Outlet Box(插座出路盒)、插座、Lighting duct(燈具電源管、輸送管)。

D. 設備:防災-噴灑水頭、感知器、偵煙器、擴音器、緊急用照明。

     照明 - 各種燈具

空調-管道

    3. 型式:A. One Panel方式:岩綿吸音板、設備底盤(Plate)、照明器具、鋁框、Hanger(掛鉤,牙鋼)、調整器。

             B. T-Line方式:岩綿吸音板、設備底盤(Plate)緊急用照明、照明器具、鋁框、Hanger(掛鉤,牙鋼)、調整器。

試述簡易之照度決定方法為何 ? 請以光束法說明之。

N = A × D × ( E÷U ) × FN = A × (E/F) × U × M

     A:房間面積(㎡)、室內面積。

     D:燈泡折耗率,日光燈約1.5~1.8,白熾燈約1.3~1.5。

     E:照度要求(lx)、要求平均照度(Lux)。

     U:照明率,依室內指數、天花板及壁面反射率。室指數-高:0.4~0.5,0.5~0.6

     F:燈具每具發射之光束量(1m),使用光源的光束。

     N:支數,所需燈具的數量。

     M: 維護率。

十一試述照明計畫之擬定方式為何 ?

1. 照明計畫的設計:

1依使用機能不同給予適當的照度。

2善於利用自然光,既舒適又節省能源。

3除特殊氣氛要求外,儘量使用均勻分布之照度。

4避免過分刺激的眩光。

5依實用機能選擇燈具。

6注意光源的熱量分布及散熱的問題。

7注意照明所造成之陰影變化。

8整體選擇燈具的造型及適當的佈置。

9注意燈具的高度。

10將燈具與其他功能之設備共同組合使用。

11注意保養維護,以提高效率。

2. 節約能源之照明計畫:

1適當之照度。

 2使用高效率之燈具。

3積極的利用自然採光。

4器具之清掃與更換。

 5建築計畫上之節約能源。

十二何謂演色性 ? 何謂色溫度 ?

1. 演色性:光照射至物體上所產生之物體之色。

2. 色溫度:光之顏色乃由熱體之輻射而產生,與該光源之溫度有關。

即黑體(吸光體)加熱至一定溫度後,則輻射之光具接近該光源之色,而以此黑體溫度表示之,稱為色溫度。單位為絕對溫( °K  )。

十三何謂分貝(dB) ?聲音強度與距離之關係為何?音量與聲音能量之關係為何?

1. 分貝係指聲音能量之大小程度而言。此項量度係依據一定基準值而表示變化幅度之相對變化幅度之相對值,因此以正常耳之最小可聽值為基準時,以dB為示度單位。

2. 聲音之強度與音源發生距離之二次方成反比。即距離為2倍時,聲音之強度為1/4。

3. 以人耳最小可聽值為0dB,聲音之強度若增加10倍,則音量增加10dB;若強度增加100倍,則音量增加20dB。依此可推算聲音強度與音量之關係。

十四何謂噪音 ? 噪音不受歡迎之因素為何 ?

1. 噪音,易使人感到厭煩。乃是噪音為一種考慮聲音效應,而非聲音性質的聲音之環境定義。

2.

1) 過度暴露在吵雜環境中,易造成聽力喪失。

2) 在吵雜環境中,生活品質容易降低。如在飛機場或繁忙大道附近的環境。

3) 接觸到不希望聽到的聲音,如喧鬧的談話或音樂,有時也會對聽力形成威脅。

4) 噪音,使人無法專心工作而影響其效率與注意力。

5) 為求減少噪音,可能需要額外支出且在噪音環境下,營業也會受到影響致而減少收入。

十五試述人對噪音的忍受程度會受哪些因素之影響 ? 噪音之量測值為何 ?

1.

1環境種類:平均可忍受的噪音量依活動量而異。

2噪音的頻率:某些噪音的頻率特別吵雜或易傷害聽力。

3噪音忍受時間:短暫暴露在高度噪音中,比長時間暴露在高度噪音所造成的傷害為小。

 2. 目前常用的噪音量測單位為「噪音限制曲線」。利用標準噪音曲線,可說明在不同頻

率下可容忍噪音,且這些聲音壓力大小(SPL)對頻率的額定曲線是根據人耳的靈敏度而定出的。一般噪音之參考曲線如下:

 1 NC曲線,即噪音準則(Noise Criterion ,NC)。

 2 PNC曲線,優先噪音準則(Preferred Noise Criterion ,PNC)。

3 NR曲線,噪音額定(Noise Rating ,NR)。

其中,NC曲線用來測定加熱與通風設備所造成的噪音。PNC曲線是NC曲線所建立。NR曲線用來測定其他工業噪音。且曲線可讀出不同用途的噪音容忍極限。

 噪音標準為 ≧ 85 dB(分貝)。不得超過90分貝,超過為噪音危害場所。

十六試述聲音之路徑為何 ? 請繪簡圖說明之

1. 空氣傳聲:指聲音在到達隔牆面前,是藉由空氣傳送的。如:人聲、收音機、樂器、車輛、飛機噪音。

2. 衝擊傳聲:指隔牆面上所發出的聲音。如:腳步聲、拍門、窗戶、水管、馬桶之沖水閥、傢俱移動以及其他藉由振動所產生的衝擊而形成的聲音。連續振動,可視為連續衝擊。

十七何謂吸音 ? 何謂隔音 ? 如何吸音 ? 如何隔音 ?

1. 吸音是指減少房間表面所反射的聲音能量,吸音對控制噪音的效應不大,但可決定聲音音質。

2. 隔音是指減少可傳送到相鄰空間的聲音能量,此法不僅是建築物最常用的控制噪音方法,更是控制衝擊傳音與空氣傳音的主要方法。

3. 吸音方法其目的在於室內音響的調整與噪音防止。因此吸音材料的選擇便是主要的。

4.隔音方法

 隔音性能依聲音在建築物中傳播而定:

 1直接傳播:聲音由兩室間之隔牆直接傳入者。

 2側路(間接)傳播:聲音由隔間以外路徑傳入者。

 3折損傳播:聲音在構造體中之能量損失。

隔音原則決定:

質量:重質量結構較不易讓聲音穿透。

完美度:結構體之完美度依不透氣度與均一性而定。

堅硬度:高堅硬度對某頻率會造成隔音損失。其中又以共振損失及相合損失為主。

隔離性:不連續構造,可有效地減少聲音穿透。

 隔音計畫:

1區位選定

2設置隔音前室(如賣場、百貨業的風氣室,就有隔音效果。)

3選擇適當隔音構造:

a.使用重質材料,重量愈大者,隔音值亦愈高。

b.使用氣密式構造,利用填塞材料,減少隔音漏洞。

c.使用阻尼材料,利用橡膠、鉛板等附著在板構造上,增加薄板構造之阻尼作用,減少共振。

d.使用雙層構燥,儘量減少音橋現象。

e.使用浮式(Floating)構造,浮式牆壁、天花板、地板。

十八何謂防振?如何解決振動問題?

1. 建築物內機械的運轉或人們穿著鞋子在樓板上走動所引起樓板之振動,進而產生固體傳播音。

 2. 防止振動:防振構造材,於振動性機械下加彈性體吸振方式,一般材料使用金屬彈簧及防振橡膠,如機械防振之風管、水管之懸吊用、冷凍機、送風機、馬達、水管等防振。

(舞蹈教室、舞台-架高地板+防振橡膠彈性墊+吸音、防火棉等隔絕音的傳播)。

十九何謂餘響 ? 何謂餘響時間 ? 有關音響障害之因素為何 ? 又室內音響之設計方法為何 ?

1. 餘響:當房間內唯一聲源突然中止,房間內聽者並不會立刻聽不到聲音,此時尚有聲音存在而逐漸消失。

2. 餘響時間:指原音量從開始衰減到60dB所需要之時間。

3. 音響障害因素:回音、顫動回音、隆隆聲、音焦點。

4. 室內音響設計方法

大坪數空間:

1設反射面使直接音與一次反射音到達全部座席。

2避免清晰之回聲,即音之路程差,不超過17公尺。

3反射壁之位置以講台後部,講台兩側及天花板處為有效。

4地坪視作完全之吸音體。

5音源兩側壁面做為吸音係數較小之反射壁,愈往後則吸音係數愈高。

6壁面應避免平行之反射。

7避免在曲面造成音焦點。

二十解釋下列名詞

1. UPS系統:即不斷電電源裝置,由發電機、整流器、變流器及蓄電池所組成之裝置。

 2. 斷路器:除負責經常開關電路外,且能在故障之下開啟、關閉巨大的故障電流。(其不穩定電流)

 3. NFB:即無熔絲開關,由開關及跳脫機構所組成,能夠啟斷過載及短路電流。

 4. 受電盤:係指高壓、超高壓等受電用戶於接受電力公司供電時,所需之主開關、計時器、斷路器等,將其收集裝置在一起之電盤而言。

 5. 配電盤:為電氣流通過程中,從受電到各分歧回路之裝置。

 6. 分電盤:為各項電力回路及開關組成而成之裝置。

 7. 電壓降:由於導體內電阻作用,當電流通過後送電端受電端之間產生電位差。

 8. PBX:即用戶專用交換機,電話交換設備上針對電信局經營之電話自營交換設備而言。

IP級企業通信交換機

PBX 用戶專用交換機

PBX

    9. CATV:即電視共同接收系統,將電視天線集中處理,同一棟建築物使用同一天線系統,

經此天線系統,所接收之信號可傳至各用戶。

SR_CATV

images_SR_TELCO_CATV

10. 責任分界點:此點內由用戶負責,此點外由電力公司或自來水公司負責。

    11. 系統接地:整個供電系統中性線之接地者。

    12. 設備接地:各個使用設備之接地者。

    13. 供電電壓:電力公司供電系統在責任分界點處對用戶所提供之電壓。而此電壓乃指某一範圍內之電壓,如系統電壓為4.8KV者,其供電電壓為4.56KV至5.08KV之間。

    14. 用電電壓:在用電設備端所測得之電壓。

二十一解釋下列名詞

1. 凡而:Valve,亦稱水閥。於配管中控制水流量之開關。

2. 水鎚現象(Water hammer):由於急速開或關水龍頭,而使水流量急速產生壓力變化,所引發之現象。常使水管發出聲響,而閥、接頭等配管零件,容易因此而損壞。

3. BOD:即生化需氧量,原水存放在20℃環境中,5天內所耗之氧氣量,單位為ppm(百萬分之一),即g/m³或mg/l表示之。由於原水含有微生物,故耗氧量愈多者表示水質愈髒。

4. BOD除去率(R):R=(排入水之BOD-排出水之BOD)/(排入水之BOD x 100%)。

5. SS:代表汙水中含有的浮游物質的量,單位為ppm。

6. SS除去率:為一次處理設備之浮游物質除去率。

SS除去率=(流入水之SS-放流水之SS)/(流入水之SS x 100%)。

二十二、試解釋「設備單位 (F.U)」,並說明設備單位在何處使用:

F.U為估算衛生設備排水量(值)單位,即每分鐘排出28.4公升之水量稱為1F.U.D

將各種設備器具之排水量換算可得各種設備之排水單位;且可設計於衛生設備空間

時,根據不同器具其排水量計算出所需數量,再予以適當之空間與位置之排配,

可避免因不當或過量之排配器具,形成用水量之不足或浪費,甚至影響正常之排水

負荷,以至於造成器具與設備之損壞。

二十三、試述一般給水之系統與方式約有幾種 ?

:自來水直接給水方式、壓力水櫃給水方式、泵浦直接給水方式、重力給水方式。

二十四、何謂存水彎 ? 其功用為何 ?

1. Trap(阻止、仰制)或稱閘、彎阱,為設備器具與排水管之間之絕緣體。

2. 由於存水彎儲有水分,惡臭及蚊蟲無法由此通過侵入室內,同時廢水中所含固體雜質也有部份將沉澱於此存水彎底部,減少了配管阻塞的機會。

二十五、試述存水彎之種類為何 ?

:P型、S型、U型(此三種統稱為管式存水彎),鼓式、碗型、附做式等幾種。

 各式存水彎

存水彎

二十六、試述存水彎水封(封水)喪失功能的原因為何 ?

:自行虹吸作用、誘導虹吸作用、迴壓作用(或稱背壓作用)、蒸發作用、毛細管作用,其他

如管內氣壓變化、風力影響皆有可能造成水封之喪失。

二十七、何謂通氣管 ?其功用與目的為何 ?

:1. 排水系統中常出現的問題:

       (1)存水彎水封效果喪失,使得存水彎形同虛設。

       (2)因通氣不足或零件安裝不正確引起不適當壓力,造成排水系統之減速流。

       (3)管內物質變質,及存水彎存水自污水管吸收廢氣,逐漸趨於飽和點,而回流入室內。

       ※解決問題:大多於排水系統中加設通氣管。

    2. 通氣管之功用與目的:

       (1)防止存水彎之水封功能

       (2)促使排水管內空氣流通,防止物質變質。

       (3)維持排水管內、室內、室外三者之氣壓均衡,不產生壓差,使排水流暢。

二十八、通氣之方式及通氣管種類為何 ?

:1. 通氣方式區分為:(1)個別通氣方式、(2)環狀通氣方式、(3)伸頂通氣方式。

    2. 通氣管之種類:個別、環狀(迴路)、共同、結合(補助)、濕通氣管、伸頂、

通氣立管(主通氣管)、通氣橫頂管、通氣橫支管、緩和通氣管。

 image (1)

image (2)

image (3)

image (4)

排水通氣管

二十九、何謂截留器 ?其功用為何 ?

1. 其作用與存水彎相似,同樣作為設備器具與排水系統間的絕緣體。

2. 主要於阻止污水中的有害物質侵入排水系統,造成機能障礙及損傷設備。

3. 其截留器之設置位置最好於具有侵入危險之器具、裝置附近。

水龍頭故障分析

洗臉臺的堵塞與漏水

三十、何謂燃燒 ?物質燃燒之四要素 ? 滅火原理為何 ?

1. 物質起氧化作用而產生熱,隨高溫和光的出現,此繼續之作用現象稱之燃燒。

2. 四要素:(1)熱 (2)氧 (3)助燃料 (4)連鎖反應

3. 滅火原理:

(1) 除去作用 – 去除燃燒本身,阻斷燃料之供給。

(2) 冷卻作用 – 使用滅火器來降低其溫熱。

(3) 窒息作用 – 氧氣濃度在15%以下時很難繼續燃燒。

(4) 抑制作用 – 設法破壞連鎖反應。

三十一、試述一般基本之火災感知警報系統設備 ?

:(1)探測(感知)器(2)綜合箱-手動警報器、火警警鈴、警報標示燈(3)火警受信總機

(4)緊急用音響裝置(5)緊急廣播設備(6)緊急電話設備(7)其他特殊設備

三十二、何謂探測(感知)器 ?依其構造及動作原理分為幾種 ?

1. 探測器主要偵測火災之發生,一旦發生火災,利用火災所產生的熱、光、煙等種種特性,感應其內部動作元件(接點)使線路接通發出火災信號電流,通知受信總機。

2. 種類:

(1)定溫型 - 室溫20℃昇至85℃時,於7分鐘內動作。

(2)差動型 – 溫度於平均每分鐘上昇10℃,應於4分半鐘內動作,但探測器之氣流比室溫高出20℃,於30秒內動作。

(3)偵煙型(煙探測器) – 裝置點濃度達8%遮光程度時,於20秒內動作。

PS.

由於此資料是小弟多年來累積資料及一字字電腦打字出來的,請勿隨意下載,如有需要可留言討論

經本人同意可將施工圖面及資料整理出來後開放匯款載點(PDF檔)或紙本,只販售本人所整理資料及圖面

現場施工照可自行Google對照

此Blog的字型字列會偏掉或錯位的情形,請各位觀看時多留意些,感謝!!

--------------------------------------------------------------

arrow
arrow
    全站熱搜

    Vincent.C 發表在 痞客邦 留言(17) 人氣()
